Giấy đề nghị tạm ứng Hợp đồng thiết kế thi công xây dựng công trình là gì? Thời điểm nào được tạm ứng từ 01/7/2026?
Có thể hiểu đơn giản Giấy đề nghị tạm ứng Hợp đồng thiết kế thi công xây dựng công trình là văn bản được lập với mục đích đề nghị bên giao thầu tạm ứng trước khoản kinh phí không lãi suất cho bên nhận thầu để triển khai thực hiện các công việc theo hợp đồng.
*Nội dung trên chỉ mang tính chất tham khảo
Theo khoản 2 Điều 12 Nghị định 210/2026/NĐ-CP quy định tạm ứng hợp đồng xây dựng như sau:
Tạm ứng hợp đồng xây dựng
1. Tạm ứng hợp đồng xây dựng là khoản kinh phí mà bên giao thầu ứng trước không lãi suất cho bên nhận thầu để triển khai thực hiện các công việc theo hợp đồng.
2. Mức tạm ứng, số lần tạm ứng, thời điểm tạm ứng, bảo lãnh tạm ứng, mức thu hồi tạm ứng qua các lần thanh toán do các bên thỏa thuận trong hợp đồng xây dựng, bao gồm cả trường hợp bên nhận thầu là nhà thầu liên danh. Trường hợp là nhà thầu liên danh thì việc tạm ứng cho các nhà thầu trong liên danh do các bên thỏa thuận trong hợp đồng xây dựng hoặc thỏa thuận liên danh.
3. Ngoài các quy định tại khoản 1, khoản 2 Điều này, việc tạm ứng hợp đồng xây dựng tại các dự án đầu tư công, dự án PPP được quy định như sau:
a) Việc tạm ứng hợp đồng được thực hiện sau khi hợp đồng xây dựng có hiệu lực và bên giao thầu đã nhận được bảo lãnh tiền tạm ứng (đối với các trường hợp yêu cầu phải có bảo lãnh tạm ứng) tương ứng với giá trị của từng loại tiền mà các bên đã thỏa thuận; riêng đối với hợp đồng thi công xây dựng thì phải có kế hoạch giải phóng mặt bằng hoặc biên bản bàn giao mặt bằng (toàn bộ hoặc một phần) của tổ chức thực hiện giải phóng mặt bằng giao cho chủ đầu tư theo đúng thỏa thuận trong hợp đồng;
...
Theo đó, mức tạm ứng, số lần tạm ứng, thời điểm tạm ứng, bảo lãnh tạm ứng, mức thu hồi tạm ứng qua các lần thanh toán do các bên thỏa thuận trong hợp đồng xây dựng.

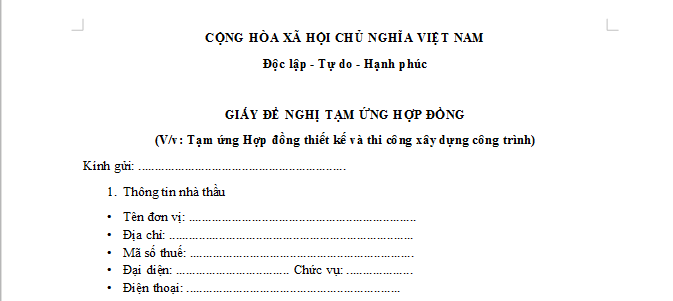

Mẫu Giấy đề nghị tạm ứng Hợp đồng thiết kế thi công xây dựng công trình mới nhất 2026? Tải mẫu? (Hình từ Internet)
Mẫu Giấy đề nghị tạm ứng Hợp đồng thiết kế thi công xây dựng công trình mới nhất 2026? Tải mẫu?
Hiện nay, pháp luật không quy định cụ thể Mẫu Giấy đề nghị tạm ứng Hợp đồng thiết kế thi công xây dựng công trình mới nhất 2026.
Có thể tham khảo Mẫu Giấy đề nghị tạm ứng Hợp đồng thiết kế thi công xây dựng công trình mới nhất 2026 dưới đây:

TẢI VỀ: Mẫu Giấy đề nghị tạm ứng Hợp đồng thiết kế thi công xây dựng công trình mới nhất 2026
*Mẫu Giấy đề nghị tạm ứng Hợp đồng thiết kế thi công xây dựng công trình mới nhất 2026 nêu trên chỉ mang tính chất tham khảo
Quy định về Hồ sơ thanh toán hợp đồng xây dựng?
(1) Hồ sơ thanh toán hợp đồng xây dựng do bên nhận thầu lập phù hợp với từng loại hợp đồng xây dựng, giá hợp đồng, các thỏa thuận trong hợp đồng (bao gồm cả biểu mẫu, nếu có) và được đại diện bên giao thầu hoặc đại diện tư vấn (nếu có) và đại diện bên nhận thầu xác nhận. Thành phần hồ sơ thanh toán (bao gồm cả biểu mẫu, nếu có) do các bên thỏa thuận tương ứng với loại hợp đồng xây dựng.
Đối với các hợp đồng xây dựng thuộc dự án đầu tư công, dự án PPP, thành phần chủ yếu của hồ sơ thanh toán được quy định tại các khoản 2, 3, 4, 5, 6, 7, 8, 9, 10, 11, 12 Điều này.
(2) Thành phần hồ sơ thanh toán đối với hợp đồng trọn gói
- Biên bản nghiệm thu khối lượng, công việc hoàn thành trong giai đoạn thanh toán; biên bản nghiệm thu khối lượng này là bản xác nhận hoàn thành công trình, hạng mục công trình, khối lượng công việc phù hợp với phạm vi công việc phải thực hiện theo hợp đồng (đối với hợp đồng thi công xây dựng phù hợp với phạm vi công việc phải thực hiện theo thiết kế; đối với hợp đồng tư vấn phù hợp với nhiệm vụ tư vấn phải thực hiện) mà không cần xác nhận khối lượng hoàn thành chi tiết;
- Bảng tính giá trị nội dung của các công việc phát sinh (nếu có) ngoài phạm vi hợp đồng đã giao kết;
- Đề nghị thanh toán của bên nhận thầu cần thể hiện các nội dung: Giá trị khối lượng hoàn thành theo hợp đồng, giá trị khối lượng các công việc phát sinh (nếu có), giảm trừ tiền tạm ứng, giá trị đề nghị thanh toán trong giai đoạn sau khi đã bù trừ các khoản này.
(3) Thành phần hồ sơ thanh toán đối với hợp đồng theo đơn giá cố định
- Biên bản nghiệm thu khối lượng, công việc hoàn thành thực tế (tăng hoặc giảm so với khối lượng theo hợp đồng) trong giai đoạn thanh toán;
- Bảng tính giá trị cho những công việc chưa có đơn giá trong hợp đồng (nếu có), trong đó cần thể hiện cả khối lượng và đơn giá cho các công việc này;
- Đề nghị thanh toán của bên nhận thầu cần thể hiện các nội dung: giá trị khối lượng hoàn thành theo hợp đồng, giá trị khối lượng các công việc phát sinh (nếu có), giảm trừ tiền tạm ứng, giá trị đề nghị thanh toán trong giai đoạn sau khi đã bù trừ các khoản này.
(4) Thành phần hồ sơ thanh toán đối với hợp đồng theo đơn giá điều chỉnh
- Biên bản nghiệm thu khối lượng, công việc hoàn thành thực tế (tăng hoặc giảm so với khối lượng theo hợp đồng) trong giai đoạn thanh toán;
- Bảng tính đơn giá, giá đã điều chỉnh (còn gọi là đơn giá, giá thanh toán) theo đúng thỏa thuận trong hợp đồng, bảng tính giá trị cho những công việc chưa có đơn giá trong hợp đồng (nếu có), trong đó cần thể hiện cả khối lượng và đơn giá cho các công việc này;
- Đề nghị thanh toán của bên nhận thầu cần thể hiện các nội dung: giá trị khối lượng hoàn thành theo hợp đồng, giá trị khối lượng các công việc phát sinh (nếu có), giảm trừ tiền tạm ứng, các khoản phải giảm trừ theo quy định hợp đồng, giá trị đề nghị thanh toán trong giai đoạn sau khi đã bù trừ các khoản này.
(5) Thành phần hồ sơ thanh toán đối với hợp đồng theo thời gian
- Biên bản nghiệm thu thời gian làm việc thực tế hoặc bảng chấm công (theo tháng, tuần, ngày, giờ) tương ứng với kết quả công việc trong giai đoạn thanh toán. Trường hợp, trong quá trình thực hiện có công việc phát sinh cần phải bổ sung chuyên gia mà trong hợp đồng chưa có mức thù lao cho các chuyên gia này thì các bên phải thỏa thuận và thống nhất mức thù lao trước khi thực hiện, đảm bảo phù hợp với quy định của pháp luật có liên quan. Khi đó, hồ sơ thanh toán phải có bảng tính giá trị các công việc phát sinh (nếu có) ngoài phạm vi công việc phải thực hiện theo hợp đồng;
- Đề nghị thanh toán của bên nhận thầu cần thể hiện các nội dung: Giá trị hoàn thành theo hợp đồng, giá trị cho những công việc phát sinh (nếu có), giảm trừ tiền tạm ứng, giá trị đề nghị thanh toán trong giai đoạn sau khi đã bù trừ các khoản này.
(6) Đối với các hợp đồng xây dựng có công việc cung cấp thiết bị, thì khối lượng hoàn thành có thể căn cứ vào hóa đơn, chứng từ, vận đơn, biên bản nghiệm thu, bàn giao thiết bị và các tài liệu khác có liên quan.
(7) Đối với các hợp đồng xây dựng có công việc tư vấn khó xác định khối lượng hoàn thành (khối lượng hoàn thành chỉ mang tính chất tương đối) thì khối lượng hoàn thành được xác định căn cứ vào các hồ sơ, tài liệu hay các sản phẩm mà bên nhận thầu đã hoàn thành được bên giao thầu xác nhận phù hợp với giai đoạn thanh toán được thỏa thuận trong hợp đồng.
(8) Thành phần hồ sơ thanh toán đối với hợp đồng theo chi phí cộng phí
- Biên bản nghiệm thu khối lượng, công việc hoàn thành thực tế;
- Bảng xác định chi phí trực tiếp thực tế được các bên xác nhận và giá trị các chi phí quản lý, chi phí chung và lợi nhuận của bên nhận thầu theo đúng thỏa thuận trong hợp đồng;
- Đề nghị thanh toán của bên nhận thầu cần thể hiện các nội dung: Giá trị chi phí trực tiếp thực tế để hoàn thành các công việc trong hợp đồng, giảm trừ tiền tạm ứng, giá trị đề nghị thanh toán trong giai đoạn sau khi đã bù trừ các khoản này.
(9) Thành phần hồ sơ thanh toán đối với hợp đồng theo kết quả đầu ra
- Biên bản nghiệm thu khối lượng công việc thực tế thực hiện; biên bản này được xác định căn cứ vào các hồ sơ, tài liệu hoặc các sản phẩm mà bên nhận thầu đã hoàn thành theo đúng yêu cầu trong hợp đồng được bên giao thầu xác nhận;
- Đề nghị thanh toán của bên nhận thầu cần thể hiện các nội dung: Giá trị khối lượng công việc kết quả đầu ra hoàn thành theo hợp đồng, giá trị điều chỉnh (nếu có), giảm trừ tiền tạm ứng, giá trị đề nghị thanh toán sau khi đã bù trừ các khoản này.
(10) Thành phần hồ sơ thanh toán đối với hợp đồng theo tỷ lệ phần trăm
- Biên bản nghiệm thu khối lượng công việc hoàn thành (tăng hoặc giảm so với khối lượng theo hợp đồng) trong giai đoạn thanh toán; biên bản này được xác định căn cứ vào các hồ sơ, tài liệu hay các sản phẩm mà bên nhận thầu đã hoàn thành được bên giao thầu xác nhận tương ứng với các giai đoạn (lần) thanh toán mà các bên đã thỏa thuận trong hợp đồng;
- Bảng tính giá trị cho những công việc phát sinh (nếu có) ngoài phạm vi công việc phải thực hiện theo hợp đồng;
- Đề nghị thanh toán của bên nhận thầu cần thể hiện các nội dung: Giá trị khối lượng hoàn thành được nghiệm thu theo quy định của hợp đồng, giá trị khối lượng các công việc phát sinh (nếu có), giảm trừ tiền tạm ứng, giá trị đề nghị thanh toán sau khi đã bù trừ các khoản này có xác nhận của đại diện bên giao thầu và đại diện bên nhận thầu.
(11) Đối với hợp đồng xây dựng theo giá kết hợp, thành phần hồ sơ thanh toán thực hiện theo các quy định tương ứng nêu tại các khoản 2, 3, 4, 5, 6, 7, 8, 9, 10 Điều này.
(12) Trường hợp tạm thanh toán theo quy định tại điểm b khoản 4 Điều 28 Nghị định này, bên giao thầu căn cứ từng trường hợp tạm thanh toán cụ thể để quyết định hồ sơ tạm thanh toán, đảm bảo nguyên tắc chỉ tạm xác nhận các tài liệu nào chưa đủ điều kiện theo quy định của hợp đồng; đối với các tài liệu đã đủ điều kiện xác nhận thì thành phần hồ sơ thanh toán phải đầy đủ theo thỏa thuận hợp đồng và các quy định tại khoản 2, 3, 4, 5, 6, 7, 8, 9, 10, 11 Điều này.
(13) Ngoài các tài liệu chủ yếu nêu tại khoản 2, 3, 4, 5, 6, 7, 8, 9, 10, 11, 12 Điều này, đối với hợp đồng xây dựng sử dụng vốn ODA, vốn vay ưu đãi nước ngoài của các nhà tài trợ, hồ sơ thanh toán còn phải thực hiện theo các thỏa thuận, điều ước quốc tế về nguồn vốn ODA, vốn vay ưu đãi nước ngoài đã ký kết giữa Chính phủ Việt Nam với các nhà tài trợ và quy định của Chính phủ Việt Nam về quản lý và sử dụng vốn ODA, vốn vay ưu đãi nước ngoài.
(14) Bên giao thầu, các cơ quan, tổ chức, cá nhân có liên quan đến việc thanh toán hợp đồng không được đề ra các yêu cầu về hồ sơ thanh toán trái với thỏa thuận trong hợp đồng và các quy định tại Nghị định này nhằm cản trở việc thanh toán theo thỏa thuận hợp đồng.
(theo Điều 29 Nghị định 210/2026/NĐ-CP)
Bài viết này có hữu ích không?
- - Nội dung nêu trên là phần giải đáp, tư vấn của chúng tôi dành cho khách hàng của THƯ VIỆN PHÁP LUẬT. Nếu quý khách còn vướng mắc, vui lòng gửi về Email [email protected];
- - Nội dung bài viết chỉ mang tính chất tham khảo;
- - Điều khoản được áp dụng có thể đã hết hiệu lực tại thời điểm bạn đang đọc;
- - Mọi ý kiến thắc mắc về bản quyền của bài viết vui lòng liên hệ qua địa chỉ mail [email protected];
