Thời gian thẩm định báo cáo nghiên cứu tiền khả thi sử dụng vốn ODA, vốn vay ưu đãi theo Nghị định 242 là bao lâu?

Nguyễn Hoài Bảo Trâm 166 lượt xem
08:33 | 10/10/2025
Thời gian thẩm định báo cáo nghiên cứu tiền khả thi sử dụng vốn ODA, vốn vay ưu đãi theo Nghị định 242 là bao lâu? Nội dung quản lý nhà nước về vốn ODA, vốn vay ưu đãi hiện nay được quy định như thế nào?
Nội dung chính
  1. Thời gian thẩm định báo cáo nghiên cứu tiền khả thi sử dụng vốn ODA, vốn vay ưu đãi theo Nghị định 242 là bao lâu?
  2. Tải về Mẫu Tờ trình thẩm định báo cáo nghiên cứu tiền khả thi, báo cáo đề xuất chủ trương đầu tư dự án sử dụng vốn ODA, vốn vay ưu đãi?
  3. Nội dung quản lý nhà nước về vốn ODA, vốn vay ưu đãi hiện nay được quy định như thế nào?

Thời gian thẩm định báo cáo nghiên cứu tiền khả thi sử dụng vốn ODA, vốn vay ưu đãi theo Nghị định 242 là bao lâu?

Theo khoản 4 Điều 13 Nghị định 242/2025/NĐ-CP quy định thời gian thẩm định báo cáo nghiên cứu tiền khả thi sử dụng vốn ODA, vốn vay ưu đã như sau:

Hồ sơ, nội dung và thời gian thẩm định báo cáo nghiên cứu tiền khả thi, báo cáo đề xuất chủ trương đầu tư chương trình, dự án sử dụng vốn ODA, vốn vay ưu đãi
...
4. Thời gian thẩm định báo cáo đề xuất chủ trương đầu tư, báo cáo nghiên cứu tiền khả thi chương trình, dự án kể từ ngày Hội đồng thẩm định hoặc cơ quan chủ trì thẩm định nhận đủ hồ sơ hợp lệ như sau:
a) Chương trình mục tiêu quốc gia: Không quá 40 ngày làm việc;
b) Chương trình đầu tư công (không bao gồm chương trình mục tiêu quốc gia): Không quá 30 ngày làm việc;
c) Dự án nhóm A: Không quá 30 ngày làm việc;
d) Dự án khác không quy định tại điểm a, b, c của khoản này: Không quá 20 ngày làm việc.
Trường hợp hồ sơ không hợp lệ hoặc nội dung trong báo cáo nghiên cứu tiền khả thi, báo cáo đề xuất chủ trương đầu tư chương trình, dự án không phù hợp với các quy định tại Điều 33, 34 và 35 Luật Đầu tư công, trong thời gian không quá 10 ngày kể từ ngày nhận được hồ sơ, Hội đồng thẩm định hoặc cơ quan chủ trì thẩm định có ý kiến bằng văn bản gửi cơ quan trình thẩm định bổ sung hồ sơ hoặc hoàn chỉnh nội dung báo cáo nghiên cứu tiền khả thi, báo cáo đề xuất chủ trương đầu tư chương trình, dự án.
5. Hội đồng thẩm định hoặc cơ quan chủ trì thẩm định báo cáo nghiên cứu tiền khả thi dự án nhóm A, báo cáo đề xuất chủ trương đầu tư chương trình, dự án gửi báo cáo thẩm định theo quy định sau:
a) Đối với chương trình đầu tư công: Gửi cơ quan chủ quản và cấp có thẩm quyền quyết định chủ trương đầu tư;
b) Đối với dự án thuộc thẩm quyền của Thủ tướng Chính phủ: Thực hiện theo quy định của Chính phủ về quy định chi tiết một số điều của Luật Đầu tư công;
c) Đối với dự án khác không quy định tại điểm a, b của khoản này: Gửi cơ quan trình thẩm định và cấp có thẩm quyền quyết định chủ trương đầu tư.

Theo đó, thời gian thẩm định báo cáo đề xuất chủ trương đầu tư, báo cáo nghiên cứu tiền khả thi chương trình, dự án kể từ ngày Hội đồng thẩm định hoặc cơ quan chủ trì thẩm định nhận đủ hồ sơ hợp lệ như sau:

(1) Chương trình mục tiêu quốc gia: Không quá 40 ngày làm việc;

(2) Chương trình đầu tư công (không bao gồm chương trình mục tiêu quốc gia): Không quá 30 ngày làm việc;

(3) Dự án nhóm A: Không quá 30 ngày làm việc;

(4) Dự án khác không quy định tại điểm (1), (2), (3): Không quá 20 ngày làm việc.

Trường hợp hồ sơ không hợp lệ hoặc nội dung trong báo cáo nghiên cứu tiền khả thi, báo cáo đề xuất chủ trương đầu tư chương trình, dự án không phù hợp với các quy định tại Điều 33, 34 và 35 Luật Đầu tư công 2024, trong thời gian không quá 10 ngày kể từ ngày nhận được hồ sơ, Hội đồng thẩm định hoặc cơ quan chủ trì thẩm định có ý kiến bằng văn bản gửi cơ quan trình thẩm định bổ sung hồ sơ hoặc hoàn chỉnh nội dung báo cáo nghiên cứu tiền khả thi, báo cáo đề xuất chủ trương đầu tư chương trình, dự án.

Thời gian thẩm định báo cáo nghiên cứu tiền khả thi sử dụng vốn ODA, vốn vay ưu đãi theo Nghị định 242 là bao lâu?

Thời gian thẩm định báo cáo nghiên cứu tiền khả thi sử dụng vốn ODA, vốn vay ưu đãi theo Nghị định 242 là bao lâu? (Hình từ Internet)

Tải về Mẫu Tờ trình thẩm định báo cáo nghiên cứu tiền khả thi, báo cáo đề xuất chủ trương đầu tư dự án sử dụng vốn ODA, vốn vay ưu đãi?

Mẫu Tờ trình thẩm định báo cáo nghiên cứu tiền khả thi, báo cáo đề xuất chủ trương đầu tư dự án sử dụng vốn ODA, vốn vay ưu đãi là mẫu số 04 thuộc Phụ lục 2 được ban hành kèm theo Nghị định 242/2025/NĐ-CP

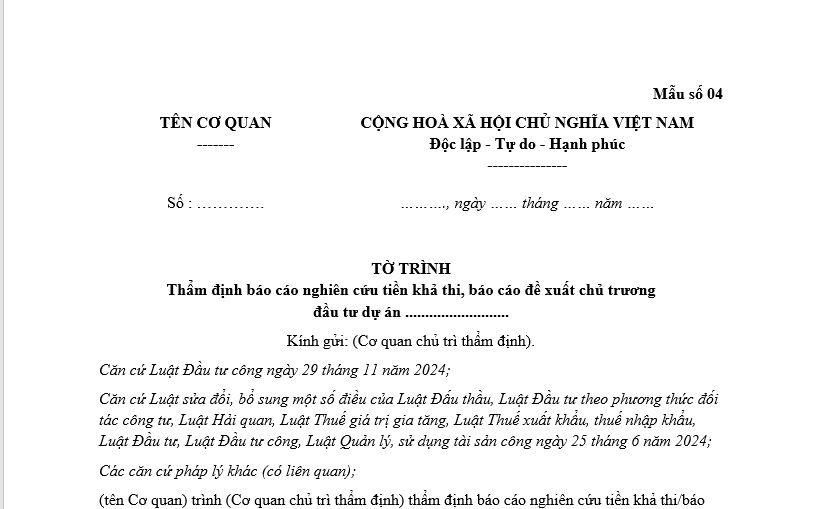

Tờ trình thẩm định báo cáo nghiên cứu tiền khả thi, báo cáo đề xuất chủ trương đầu tư dự án

Tải về Mẫu Tờ trình thẩm định báo cáo nghiên cứu tiền khả thi, báo cáo đề xuất chủ trương đầu tư dự án sử dụng vốn ODA, vốn vay ưu đãi

Nội dung quản lý nhà nước về vốn ODA, vốn vay ưu đãi hiện nay được quy định như thế nào?

Căn cứ khoản 1 Điều 6 Nghị định 242/2025/NĐ-CP quy định nội dung cơ bản trong quản lý nhà nước về vốn ODA, vốn vay ưu đãi bao gồm:

(1) Xây dựng, ban hành và tổ chức thực hiện văn bản quy phạm pháp luật về quản lý và sử dụng vốn ODA, vốn vay ưu đãi;

(2) Xây dựng và tổ chức thực hiện định hướng thu hút, quản lý và sử dụng vốn ODA, vốn vay ưu đãi cho từng thời kỳ để hỗ trợ thực hiện kế hoạch phát triển kinh tế - xã hội 5 năm; các giải pháp, chính sách quản lý và sử dụng hiệu quả các nguồn vốn này;

(3) Theo dõi, cung cấp thông tin về quản lý và sử dụng vốn ODA, vốn vay ưu đãi;

(4) Giám sát, đánh giá, kiểm tra tình hình, kết quả quản lý, sử dụng vốn ODA, vốn vay ưu đãi theo quy định của pháp luật.

Logo Thư viện Pháp luật
Nguyễn Hoài Bảo Trâm Chuyên viên pháp lý

Bài viết này có hữu ích không?

  • - Nội dung nêu trên là phần giải đáp, tư vấn của chúng tôi dành cho khách hàng của THƯ VIỆN PHÁP LUẬT. Nếu quý khách còn vướng mắc, vui lòng gửi về Email [email protected];
  • - Nội dung bài viết chỉ mang tính chất tham khảo;
  • - Điều khoản được áp dụng có thể đã hết hiệu lực tại thời điểm bạn đang đọc;
  • - Mọi ý kiến thắc mắc về bản quyền của bài viết vui lòng liên hệ qua địa chỉ mail [email protected];

Pháp luật về Đầu tư Xem thêm

Bài viết mới nhất
