Mẫu số 05 Văn bản đề nghị thẩm định Báo cáo nghiên cứu khả thi từ 01/07/2026? Tải về Mẫu số 05 Nghị định 217/2026/NĐ-CP?

Phan Thanh Thảo 2,283 lượt xem
14:00 | 25/06/2026
Từ 01/07/2026, Mẫu Văn bản đề nghị thẩm định Báo cáo nghiên cứu khả thi là Mẫu số 05 Phụ lục I ban hành kèm theo Nghị định 217/2026/NĐ-CP.
Nội dung chính
  1. Mẫu số 05 Văn bản đề nghị thẩm định Báo cáo nghiên cứu khả thi từ 01/07/2026? Tải về Mẫu số 05 Nghị định 217/2026/NĐ-CP?
  2. Hướng dẫn điền Mẫu số 05 Văn bản đề nghị thẩm định Báo cáo nghiên cứu khả thi từ 01/07/2026?
  3. Thời gian thẩm định Báo cáo nghiên cứu khả thi của cơ quan chuyên môn về xây dựng, Hội đồng thẩm định là bao lâu?

Mẫu số 05 Văn bản đề nghị thẩm định Báo cáo nghiên cứu khả thi từ 01/07/2026? Tải về Mẫu số 05 Nghị định 217/2026/NĐ-CP?

Ngày 19/06/2026, Chính phủ ban hành Nghị định 217/2026/NĐ-CP hướng dẫn Luật Xây dựng về quản lý hoạt động xây dựng

Nghị định 217/2026/NĐ-CP có hiệu lực thi hành kể từ ngày 01 tháng 7 năm 2026.

Từ 01/07/2026, Mẫu Văn bản đề nghị thẩm định Báo cáo nghiên cứu khả thi là Mẫu số 05 Phụ lục I ban hành kèm theo Nghị định 217/2026/NĐ-CP.

Tải về Mẫu số 05 Văn bản đề nghị thẩm định Báo cáo nghiên cứu khả thi - Mẫu số 05 Nghị định 217/2026/NĐ-CP

> Mẫu số 01 Tờ trình thẩm định Báo cáo nghiên cứu khả thi theo Nghị định 217/2026/NĐ-CP từ 01/07/2026

> Mẫu số 09 Quyết định phê duyệt dự án đối với dự án yêu cầu lập Báo cáo nghiên cứu khả thi từ 01/07/2026

Mẫu số 05 Văn bản đề nghị thẩm định Báo cáo nghiên cứu khả thi từ 01/07/2026? Tải về Mẫu số 05 Nghị định 217/2026/NĐ-CP?

Mẫu số 05 Văn bản đề nghị thẩm định Báo cáo nghiên cứu khả thi từ 01/07/2026? Tải về Mẫu số 05 Nghị định 217/2026/NĐ-CP? (hình từ Internet)

Hướng dẫn điền Mẫu số 05 Văn bản đề nghị thẩm định Báo cáo nghiên cứu khả thi từ 01/07/2026?

Hướng dẫn điền Mẫu số 05 Văn bản đề nghị thẩm định Báo cáo nghiên cứu khả thi từ 01/07/2026

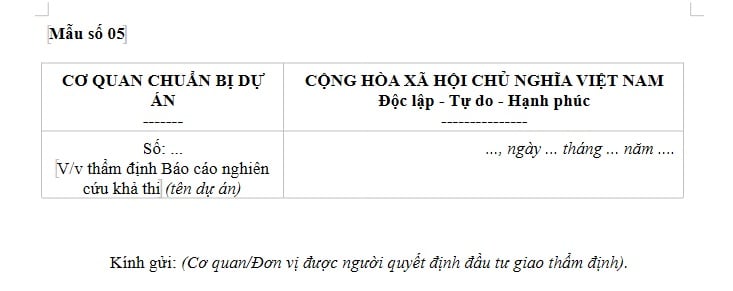

Mẫu số 05 Phụ lục I ban hành kèm theo Nghị định 217/2026/NĐ-CP

CƠ QUAN CHUẨN BỊ DỰ ÁN

-------

CỘNG HÒA XÃ HỘI CHỦ NGHĨA VIỆT NAM

Độc lập - Tự do - Hạnh phúc

---------------

Số: ...

V/v thẩm định Báo cáo nghiên cứu khả thi (tên dự án)

..., ngày ... tháng ... năm ....


Kính gửi: (Cơ quan/Đơn vị được người quyết định đầu tư giao thẩm định).


Căn cứ Luật Xây dựng ngày ... tháng ... năm 2025;

Căn cứ Nghị định số .../2026/NĐ-CP ngày ... tháng ... năm 2026 của Chính phủ quy định chi tiết một số điều của Luật Xây dựng về quản lý hoạt động xây dựng;

Các căn cứ pháp lý khác có liên quan.....................

(Cơ quan chuẩn bị dự án) trình (Cơ quan/Đơn vị được người quyết định đầu tư giao thẩm định) thẩm định Báo cáo nghiên cứu khả thi (tên dự án/công trình của dự án) với các nội dung chính sau:

I. THÔNG TIN CHUNG DỰ ÁN

1. Tên dự án:

2. Nhóm dự án, loại và cấp công trình chính của dự án; thời hạn sử dụng của công trình chính theo thiết kế:

3. Mã định danh:

4. Quy mô đầu tư xây dựng: Quy mô công suất, khả năng phục vụ, một số chỉ tiêu, thông số chính thể hiện quy mô kết cấu, giải pháp kỹ thuật của công trình chính, các hạng mục công trình khác (nếu có) của dự án.

5. Phạm vi trình thẩm định (toàn bộ dự án hoặc từng dự án thành phần hoặc theo phân kỳ đầu tư theo giai đoạn thực hiện đối với một hoặc một số công trình của dự án); loại và cấp công trình trình thẩm định, thời hạn sử dụng của công trình trình thẩm định theo thiết kế(1):

6. Người quyết định đầu tư:

7. Tên cơ quan chuẩn bị dự án và các thông tin để liên hệ (địa chỉ, điện thoại,...):

8. Địa điểm xây dựng dự án (ghi địa danh cấp xã, tỉnh); vị trí xây dựng công trình trình thẩm định(2); điểm đầu, điểm cuối và tóm tắt hướng tuyến công trình, một số điểm khống chế(3) (ghi địa danh cấp xã, tỉnh); diện tích sử dụng đất của dự án:

9. Giá trị tổng mức đầu tư xây dựng của dự án; chi phí đầu tư hạng mục công trình trình thẩm định (trường hợp thẩm định đối với một hoặc một số công trình của dự án):

10. Nguồn vốn đầu tư: (xác định và ghi rõ: vốn đầu tư công/vốn chi thường xuyên từ ngân sách nhà nước/vốn ngân sách nhà nước khác/vốn khác/thực hiện theo phương thức PPP)

11. Thời gian thực hiện dự án; phân kỳ đầu tư (nếu có); thời hạn hoạt động của dự án (nếu có):

12. Quy chuẩn kỹ thuật, tiêu chuẩn áp dụng:

13. Nhà thầu tư vấn lập Báo cáo nghiên cứu khả thi; nhà thầu lập thiết kế cơ sở/thiết kế FEED/thiết kế kỹ thuật trong Báo cáo nghiên cứu khả thi: (tên nhà thầu, mã số doanh nghiệp)

14. Nhà thầu khảo sát xây dựng: (tên nhà thầu, mã số doanh nghiệp)

15. Nhà thầu thẩm tra thiết kế (nếu có): (tên nhà thầu, mã số doanh nghiệp)

16. Các thông tin khác (nếu có):

II. DANH MỤC HỒ SƠ TRÌNH THẨM ĐỊNH

1. Văn bản pháp lý:

(Liệt kê các văn bản pháp lý có liên quan của dự án).

2. Tài liệu khảo sát xây dựng, thiết kế xây dựng, tổng mức đầu tư:

- Hồ sơ khảo sát xây dựng phục vụ lập dự án;

- Thuyết minh Báo cáo nghiên cứu khả thi (theo quy định tại khoản 2 Điều 24 Luật Xây dựng năm 2025; danh mục quy chuẩn kỹ thuật, tiêu chuẩn áp dụng);

- Thiết kế cơ sở/thiết kế FEED/thiết kế kỹ thuật (bao gồm bản vẽ và thuyết minh) trong Báo cáo nghiên cứu khả thi;

- Báo cáo kết quả thẩm tra (nếu có);

- Văn bản thông báo kết quả thẩm định Báo cáo nghiên cứu khả thi (tên dự án/công trình của dự án) của (cơ quan chuyên môn về xây dựng).

3. Hồ sơ pháp lý của các nhà thầu tư vấn và hồ sơ năng lực của các cá nhân tham gia thực hiện dự án:

- Hồ sơ pháp lý: Giấy chứng nhận đăng ký kinh doanh (hoặc tương đương); Mã số chứng chỉ năng lực hoạt động xây dựng (nếu có) của nhà thầu khảo sát xây dựng, nhà thầu tư vấn lập thiết kế cơ sở/thiết kế FEED/thiết kế kỹ thuật, nhà thầu thẩm tra thiết kế xây dựng (nếu có);

- Hồ sơ năng lực: Mã số chứng chỉ hành nghề hoạt động xây dựng của các chức danh chủ nhiệm khảo sát xây dựng; chủ nhiệm, chủ trì các bộ môn thiết kế; chủ nhiệm, chủ trì các bộ môn thẩm tra (nếu có);

- Giấy phép hoạt động xây dựng của nhà thầu tư vấn nước ngoài (nếu có).

(Cơ quan chuẩn bị dự án) trình (Cơ quan/Đơn vị được người quyết định đầu tư giao thẩm định) thẩm định Báo cáo nghiên cứu khả thi (tên dự án/công trình của dự án) với các nội dung nêu trên.


Nơi nhận:

- Như trên;

- Lưu:...

CƠ QUAN CHUẨN BỊ DỰ ÁN

(Ký, ghi rõ họ và tên, chức vụ và đóng dấu)

_________________________________

Chú thích 1 Trường hợp trình thẩm định một hoặc một số công trình của dự án/dự án thành phần/phân kỳ đầu tư.

Chú thích 2 Ghi thông tin về lô/ô đất,... trong trường hợp chỉ thẩm định đối với một hoặc một số công trình của dự án.

Chú thích 3 Đối với công trình xây dựng theo tuyến theo quy định tại khoản 3 Điều 3 Nghị định 217/2026/NĐ-CP.

Thời gian thẩm định Báo cáo nghiên cứu khả thi của cơ quan chuyên môn về xây dựng, Hội đồng thẩm định là bao lâu?

Theo quy định tại khoản 1 Điều 37 Nghị định 217/2026/NĐ-CP thì Thời gian thẩm định Báo cáo nghiên cứu khả thi được tính từ ngày cơ quan thẩm định nhận đủ hồ sơ hợp lệ, cụ thể như sau:

(1) Không quá 60 ngày đối với dự án quan trọng quốc gia;

(2) Không quá 25 ngày làm việc đối với dự án nhóm A có công trình cấp I trở lên; không quá 20 ngày làm việc đối với các dự án nhóm A còn lại;

(3) Không quá 20 ngày làm việc đối với dự án nhóm B có công trình cấp I trở lên; không quá 16 ngày làm việc đối với các dự án nhóm B còn lại;

(4) Không quá 15 ngày làm việc đối với dự án nhóm C có công trình cấp I trở lên; không quá 12 ngày làm việc đối với các dự án nhóm C còn lại.

Lưu ý: Trường hợp cần gia hạn thời gian thẩm định thì cơ quan thẩm định phải có văn bản gửi đến người đề nghị thẩm định, nêu rõ về lý do gia hạn, thời gian gia hạn.

Cơ quan thẩm định chỉ được gia hạn thẩm định 01 lần, thời gian gia hạn không quá thời gian thẩm định tương ứng được quy định tại khoản 1 Điều 37 Nghị định 217/2026/NĐ-CP

Khoản 2 Điều 37 Nghị định 217/2026/NĐ-CP

Logo Thư viện Pháp luật
Phan Thanh Thảo Chuyên viên pháp lý

Bài viết này có hữu ích không?

  • - Nội dung nêu trên là phần giải đáp, tư vấn của chúng tôi dành cho khách hàng của THƯ VIỆN PHÁP LUẬT. Nếu quý khách còn vướng mắc, vui lòng gửi về Email [email protected];
  • - Nội dung bài viết chỉ mang tính chất tham khảo;
  • - Điều khoản được áp dụng có thể đã hết hiệu lực tại thời điểm bạn đang đọc;
  • - Mọi ý kiến thắc mắc về bản quyền của bài viết vui lòng liên hệ qua địa chỉ mail [email protected];

Pháp luật về Xây dựng - Đô thị Xem thêm

Pháp luật
Cơ quan Công an có còn thực hiện kiểm tra công tác nghiệm thu của chủ đầu tư không? Trách nhiệm nghiệm thu về phòng cháy, chữa cháy đối với chủ đầu tư thế nào?

Sau khi hoàn thành công trình cơ quan công an có còn thực hiện kiểm tra công tác nghiệm thu của chủ đầu tư không? Trách nhiệm nghiệm thu về phòng cháy, chữa cháy đối với chủ đầu tư thế nào? Có yêu cầu về năng lực, thành phần tham gia nghiệm thu không?

Bài viết mới nhất

Pháp luật
Cơ quan Công an có còn thực hiện kiểm tra công tác nghiệm thu của chủ đầu tư không? Trách nhiệm nghiệm thu về phòng cháy, chữa cháy đối với chủ đầu tư thế nào?

Sau khi hoàn thành công trình cơ quan công an có còn thực hiện kiểm tra công tác nghiệm thu của chủ đầu tư không? Trách nhiệm nghiệm thu về phòng cháy, chữa cháy đối với chủ đầu tư thế nào? Có yêu cầu về năng lực, thành phần tham gia nghiệm thu không?
