Quyết định 808/QĐ-SXD ngày 30/9/2026 đơn giá nhân công xây dựng Thành phố Bắc Ninh chi tiết thế nào?

Đặng Trần Trà My 199 lượt xem
16:31 | 30/09/2026
Dưới đây là Quyết định 808/QĐ-SXD ngày 30/9/2026 đơn giá nhân công xây dựng Thành phố Bắc Ninh.
Nội dung chính
  1. Quyết định 808/QĐ-SXD ngày 30/9/2026 đơn giá nhân công xây dựng Thành phố Bắc Ninh chi tiết thế nào?
  2. Nguyên tắc khảo sát, thu thập số liệu để xác định, công bố giá nhân công xây dựng là gì?
  3. Phương pháp chuyển đổi giá nhân công theo nhóm trong giai đoạn chuyển tiếp

Quyết định 808/QĐ-SXD ngày 30/9/2026 đơn giá nhân công xây dựng Thành phố Bắc Ninh chi tiết thế nào?

Ngày 30/9/2026, Sở Xây dựng Thành phố Bắc Ninh đã có Quyết định 808/QĐ-SXD năm 2026 Công bố giá nhân công xây dựng trên địa bàn Thành phố Bắc Ninh

>>> Tải về Quyết định 808/QĐ-SXD năm 2026

Theo đó, công bố giá nhân công xây dựng trên địa bàn Thành phố Bắc Ninh để các tổ chức, cá nhân liên quan tham khảo lập và quản lý chi phí đầu tư xây dựng theo quy định tại Nghị định 206/2026/NĐ-CP ngày 15/6/2026 của Chính phủ về quản lý chi phí đầu tư xây dựng với nội dung chi tiết tại Phụ lục kèm theo Quyết định 808/QĐ-SXD năm 2026.

Đối với tổng mức đầu tư xây dựng, dự toán xây dựng, giá gói thầu chưa được phê duyệt thì chủ đầu tư tổ chức cập nhật tổng mức đầu tư xây dựng, dự toán xây dựng và giá gói thầu theo quy định. Các gói thầu đã phê duyệt giá gói thầu nhưng chưa đóng thầu chủ đầu tư được cập nhật giá gói thầu theo quy định của pháp luật về đấu thầu. Các gói thầu đã ký kết hợp đồng, thực hiện theo quy định của hợp đồng đã ký và quy định pháp luật về hợp đồng xây dựng.

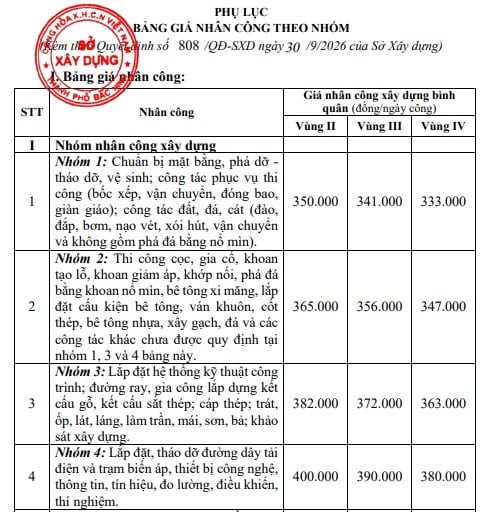

Đơn giá nhân công xây dựng Thành phố Bắc Ninh từ ngày 01/10/2026 như sau:

[...]

Xem thêm chi tiết tại >>> Quyết định 808/QĐ-SXD năm 2026

Quyết định 808/QĐ-SXD ngày 30/9/2026 đơn giá nhân công xây dựng thành phố Bắc Ninh chi tiết thế nào?

Quyết định 808/QĐ-SXD ngày 30/9/2026 đơn giá nhân công xây dựng Thành phố Bắc Ninh chi tiết thế nào?

Nguyên tắc khảo sát, thu thập số liệu để xác định, công bố giá nhân công xây dựng là gì?

Căn cứ theo tiểu mục 1 Mục I Phụ lục III ban hành kèm theo Thông tư 37/2026/TT-BXD nguyên tắc khảo sát, thu thập số liệu để xác định, công bố giá nhân công xây dựng như sau:

- Giá nhân công xây dựng được khảo sát, thu thập số liệu, xác định và công bố phù hợp với nhóm nhân công xây dựng quy định tại Bảng 3.1 Phụ lục III và quy định tại Thông tư hướng dẫn một số nội dung, phương pháp xác định và quản lý chi phí đầu tư xây dựng của Bộ trưởng Bộ Xây dựng.

- Việc xác định, công bố thông tin về giá nhân công xây dựng phải phù hợp với mặt bằng giá nhân công xây dựng trên thị trường lao động của từng địa phương nhưng không thấp hơn mức lương tối thiểu vùng do Chính phủ quy định. Giá nhân công xây dựng công bố bao gồm các khoản phụ cấp, bảo hiểm người lao động phải nộp theo quy định, không bao gồm các khoản bảo hiểm mà người sử dụng lao động phải nộp theo quy định. Giá nhân công xây dựng công bố được xác định cho thời gian làm việc bình thường (08h/ngày và không quá 48h trong 1 tuần) theo quy định của Luật lao động.

- Việc lựa chọn khu vực khảo sát, thu thập số liệu để xác định và công bố giá nhân công xây dựng phải đảm bảo đủ số lượng thông tin yêu cầu tối thiểu, đảm bảo đủ độ tin cậy và phản ánh được mặt bằng nhân công xây dựng tại khu vực cần công bố. Khu vực được lựa chọn để khảo sát và công bố giá nhân công xây dựng là khu vực có sự tương đồng về điều kiện kinh tế - xã hội, phù hợp quy định phân vùng của Chính phủ.

- Các công trình, dự án được lựa chọn khảo sát, thu thập thông tin để xác định và công bố giá nhân công xây dựng đảm bảo tính phổ biến về loại công trình, điều kiện thi công, tiến độ thi công, công nghệ thi công. Các đối tượng được lựa chọn để phỏng vấn thu thập thông tin (các chuyên gia, chủ đầu tư, nhà thầu…) phải có kinh nghiệm, sự am hiểu về lĩnh vực xây dựng và thị trường nhân công xây dựng. Các doanh nghiệp xây dựng trên địa bàn được lựa chọn để khảo sát, thu thập thông tin phải là các doanh nghiệp có đăng ký kinh doanh, năng lực và kinh nghiệm trong lĩnh vực xây dựng.

- Quá trình khảo sát, thu thập thông tin theo trình tự, phương pháp và các bảng, biểu mẫu được hướng dẫn tại Phụ lục III. Số liệu thu thập được đảm bảo tính trung thực, khách quan, có sự xác nhận của các bên có liên quan.

- Số liệu khảo sát, thống kê sử dụng để xác định giá nhân công xây dựng phải được xử lý, sàng lọc, rà soát trước khi tính toán xác định giá nhân công xây dựng.

- Giá nhân công được xác định là mức giá bình quân của nhóm nhân công xây dựng.

Phương pháp chuyển đổi giá nhân công theo nhóm trong giai đoạn chuyển tiếp

Căn cứ khoản 4 Mục I Phụ lục III Thông tư 37/2026/TT-BXD Trong thời gian địa phương thực hiện việc khảo sát, xây dựng giá nhân công theo các nhóm quy định tại Bảng 3.1 Phụ lục III Thông tư 37/2026/TT-BXD, việc quy đổi giá nhân công từ bảng giá nhân công theo cấp bậc thợ công bố hiện hành sang bảng giá nhân công theo nhóm quy định tại Bảng 3.1 được thực hiện như sau:

(1) Trên cơ sở các nhóm công tác quy định tại Bảng 3.1 và các công tác quy định tại hệ thống định mức, lựa chọn các công tác xây dựng (hoặc các loại máy và thiết bị) đại diện cho các nhóm và các cấp bậc nhân công trong nhóm (hoặc nhân công điều khiển các loại máy và thiết bị) để thực hiện tính toán quy đổi như sau:

  • Nhóm 1: Chặt cây ở địa hình bằng phẳng; phá dỡ kết cấu bằng máy; đào móng bằng thủ công; đắp đất nền móng công trình; đắp đất nền đường; xói hút đất từ tầu hút phun, hút bụng.
  • Nhóm 2: Đóng cọc bê tông cốt thép; bê tông tường, dầm; cốt thép tường, dầm; ván khuôn thép móng, tường; thảm bê tông nhựa; xây tường gạch.
  • Nhóm 3: Gia công vì kèo thép; gia công cột thép; trát tường; trát trụ, cột; ốp gạch tường; lát nền, sàn; lắp đặt hệ thống điện: quạt, đèn, điều hòa cục bộ.
  • Nhóm 4: Rải căng dây đường dây tải điện (nhôm, đồng, thép) bằng thủ công và bằng máy; lắp đặt máy biến áp; thí nghiệm độ chặt nền đường; lắp đặt máy và thiết bị cần cẩu, cầu trục.
  • Nhóm vận hành máy, điều khiển máy: Máy đào một gầu bánh xích; cần cẩu bánh xích; máy đóng cọc tự hành bánh xích; trạm trộn bê tông; máy rải hỗn hợp bê tông nhựa; máy khoan xoay đập tự hành, khí nén (chưa tính khí nén); máy cắt uốn cốt thép.
  • Nhóm lái xe: Cần trục ô tô; xe nâng; máy phun nhựa đường; ô tô vận tải thùng; ô tô tự đổ; ô tô chuyển trộn bê tông; xe bơm bê tông tự hành Các nhóm còn lại: Xác định bằng đơn giá nhân công bậc bình quân đã được công bố.

(2) Căn cứ bảng giá nhân công đã được công bố, xác định đơn giá nhân công cho các công tác nêu trên; trên cơ sở đó tính giá trị trung bình để xác định giá nhân công bình quân cho từng nhóm.

(3) Căn cứ vào mặt bằng giá nhân công địa phương và kết quả tính toán chuyển đổi, địa phương quyết định áp dụng mức giá nhân công cho các nhóm.

>> Tải về Phụ lục III Thông tư 37/2026/TT-BXD

Logo Thư viện Pháp luật
Đặng Trần Trà My Chuyên viên pháp lý

Bài viết này có hữu ích không?

  • - Nội dung nêu trên là phần giải đáp, tư vấn của chúng tôi dành cho khách hàng của THƯ VIỆN PHÁP LUẬT. Nếu quý khách còn vướng mắc, vui lòng gửi về Email [email protected];
  • - Nội dung bài viết chỉ mang tính chất tham khảo;
  • - Điều khoản được áp dụng có thể đã hết hiệu lực tại thời điểm bạn đang đọc;
  • - Mọi ý kiến thắc mắc về bản quyền của bài viết vui lòng liên hệ qua địa chỉ mail [email protected];

Pháp luật về Xây dựng - Đô thị Xem thêm

Bài viết mới nhất
