03 Bước nghiệm thu thiết bị đã lắp đặt xong là gì?
03 Bước nghiệm thu thiết bị đã lắp đặt xong được quy định cụ thể tại Tiêu chuẩn Việt Nam TCVN 5639:1991 về nghiệm thu thiết bị đã lắp đặt xong - nguyên tắc cơ bản như sau:
Nghiệm thu thiết bị đã lắp đặt xong tiến hành theo 3 bước bao gồm:
(1) Nghiệm thu tĩnh => Là kiểm tra, xác định chất lượng lắp đặt đúng thiết kế và phù hợp với các yêu cầu kĩ thuật lắp đặt để chuẩn bị đưa thiết bị vào chạy thử không tải.
(2) Nghiệm thu chạy thử không tải => là kiểm tra xác định chất lượng lắp đặt và tình trạng thiết bị trong quá trình chạy thử không tải, phát hiện và loại trừ những sai sót, khiếm khuyết chưa phát hiện được trong nghiệm thu tĩnh.
Lưu ý:
Đối với thiết bị độc lập thí nghiệm thu chạy thử không tải thực hiện một bước do Ban nghiệm thu cơ sở thực hiện.
Đối với dây chuyền công nghệ gồm nhiều thiết bị thí nghiệm thu chạy thử không tải tiến hành 2 bước:
- Nghiệm thu chạy thử không tải từng máy độc lập (đơn động).
- Nghiệm thu chạy thử không tải dây chuyền sản xuất (liên động).
(3) Nghiệm thu chạy thử có tải => Chạy thử có tải thiết bị để phát hiện và loại trừ các khuyết tật của thiết bị trong quá trình mang tải, điều chỉnh các thông số kỹ thuật sân xuất thích hợp, để chuẩn bị đưa thiết bị vào sản xuất thử.
Các mức mang tải và thời gian chạy thử thường quy định trong tài liệu hướng dẫn vận hành thiết bị. Nếu trong tài liệu trên không có quy định, sau khi thiết bị mang tải 72 giờ liên tục không ngừng máy, bảo đảm các thông số kỹ thuật về thiết bị và thông số kỹ thuật sản xuất thì kết thúc chạy thử có tải.
Mẫu biên bản nghiệm thu thiết bị đã lắp đặt xong? Tải về?
Biên bản nghiệm thu tĩnh (Nghiệm thu lắp đặt tĩnh thiết bị) là biên bản tại Phụ lục 3 ban hành kèm theo Tiêu chuẩn Việt Nam TCVN 5639:1991 về nghiệm thu thiết bị đã lắp đặt xong - nguyên tắc cơ bản => Tải về
Biên bản nghiệm thu chạy thử không tải (Nghiệm thu chạy thử không tải đơn động thiết bị) là biên bản tại Phụ lục 4 ban hành kèm theo Tiêu chuẩn Việt Nam TCVN 5639:1991 về nghiệm thu thiết bị đã lắp đặt xong - nguyên tắc cơ bản => Tải về
Biên bản nghiệm thu chạy thử có tải là biên bản tại Phụ lục 6 ban hành kèm theo Tiêu chuẩn Việt Nam TCVN 5639:1991 về nghiệm thu thiết bị đã lắp đặt xong - nguyên tắc cơ bản => Tải về
Tham khảo thêm mẫu biên bản nghiệm thu thiết bị đã lắp đặt xong dưới đây:

Tải mẫu biên bản nghiệm thu thiết bị đã lắp đặt xong tại đây => Tải về
*Thông tin trên chỉ mang tính chất tham khảo

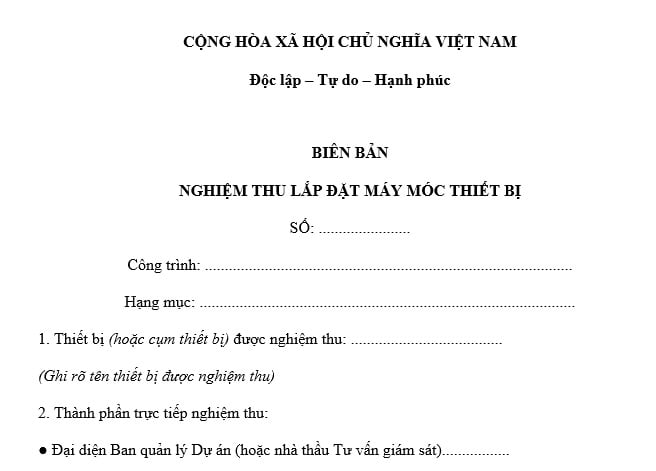

Biên bản nghiệm thu thiết bị đã lắp đặt xong? Tải về? (Hình từ Internet)
Trách nhiệm của các cơ quan có liên quan trong công tác nghiệm thu thiết bị đã lắp đặt xong là gì?
Trách nhiệm của các cơ quan có liên quan trong công tác nghiệm thu thiết bị đã lắp đặt xong được quy định cụ thể tại Mục 3 Tiêu chuẩn Việt Nam TCVN 5639:1991 về nghiệm thu thiết bị đã lắp đặt xong - nguyên tắc cơ bản như sau:
(1) Chủ trì việc nghiệm thu các thiết bị đã lắp đặt xong:
Phối hợp với tổ chức nhận thầu lắp đặt lập kế hoạch tiến độ nghiệm thu các thiết bị đã lắp đặt xong, đôn đốc các tổ chức nhận thầu xây lắp hoàn thiện công trình để đảm bảo việc nghiệm thu đúng thời hạn.
(2) Chuẩn bị cán bộ, công nhân vận hành và các điều kiện vật chất kĩ thuật cần thiết (điện nước, nguyên nhiên vật liệu, mặt bằng...) để tiếp nhận bảo quản những thiết bị sau khi Hội đồng nghiệm thu cơ sở kí biên bản nghiệm thu để chạy thử tổng hợp, tổ chức việc vận hành thiết bị trong giai đoạn chạy thử không tải liên động và có tải (có sự tham gia của bên nhận thầu lắp đặt và nhà máy chế tạo) .
(3) Cung cấp cho Hội đồng nghiệm thu cơ sở tài liệu hướng dẫn lắp đặt vận hành máy, lý lịch máy và những hồ sơ kĩ thuật mà chủ đầu tư quản lí.
Trường hợp thiết bị cũ sử dụng lại cho nơi khác thì chủ đầu tư phải cung cấp lí lịch thiết bị cho đơn vị nhận thầu lắp đặt. Trường hợp lí lịch không cần hay không đúng thực tế thì chủ đầu tư phải tổ chức hội đồng kĩ thuật để đánh giá lại chất lượng thiết bị, nếu hỏng phải sửa chữa lại mới ược lắp đặt lại vào nơi sử dụng mới
(4) Có trách nhiệm lưu trữ toàn bộ hồ sơ nghiệm thu để sử dụng lâu dài trong quá trình vận hành sản xuất của thiết bị.
(5) Cấp kinh phí chạy thử không tải, có tải và chi phí công tác nghiệm thu.
(6) Có quyền từ chối nghiệm thu thiết bị đã lắp đặt xong khi các bộ phận của thiết bị chưa được nghiệm thu từng phần hoặc chưa sửa chữa hết các sai sót ghi trong phụ lục của biên bản nghiệm thu từng phần trước đó. Mặt khác nếu bên nhận thầu đã chuẩn bị đầy đủ điều kiện nghiệm thu mà bên chủ đầu tư không tổ chức nghiệm thu kịp thời thì phải trả cho bên nhận thầu mọi chi phí do kéo dài nghiệm thu.
Bài viết này có hữu ích không?
- - Nội dung nêu trên là phần giải đáp, tư vấn của chúng tôi dành cho khách hàng của THƯ VIỆN PHÁP LUẬT. Nếu quý khách còn vướng mắc, vui lòng gửi về Email [email protected];
- - Nội dung bài viết chỉ mang tính chất tham khảo;
- - Điều khoản được áp dụng có thể đã hết hiệu lực tại thời điểm bạn đang đọc;
- - Mọi ý kiến thắc mắc về bản quyền của bài viết vui lòng liên hệ qua địa chỉ mail [email protected];
