Mẫu công văn điều chỉnh tiến độ thực hiện hợp đồng xây dựng do điều chỉnh dự án, phạm vi công việc? Tải mẫu?

Phạm Thị Thục Quyên 2,414 lượt xem
14:44 | 21/10/2025
Mẫu công văn điều chỉnh tiến độ thực hiện hợp đồng xây dựng do điều chỉnh dự án, phạm vi công việc? Tải mẫu? Có được điều chỉnh tiến độ thực hiện hợp đồng xây dựng do điều chỉnh dự án, phạm vi công việc không?
Nội dung chính
  1. Mẫu công văn điều chỉnh tiến độ thực hiện hợp đồng xây dựng do điều chỉnh dự án, phạm vi công việc? Tải mẫu?
  2. Có được điều chỉnh tiến độ thực hiện hợp đồng xây dựng do điều chỉnh dự án, phạm vi công việc không?
  3. Cơ quan nào sẽ có thẩm quyền hướng dẫn điều chỉnh hợp đồng xây dựng?

Mẫu công văn điều chỉnh tiến độ thực hiện hợp đồng xây dựng do điều chỉnh dự án, phạm vi công việc? Tải mẫu?

>>> Mẫu Biên bản xác nhận tạm ứng hợp đồng xây dựng mới nhất 2026? Từ 01/7/2026 được tạm ứng hợp đồng xây dựng mấy lần?

>>> Mẫu Công văn chấp thuận gia hạn hợp đồng xây dựng mới nhất 2026? Tải Công văn chấp thuận gia hạn hợp đồng xây dựng file word?

Căn cứ Điều 2 Nghị định 37/2015/NĐ-CP quy định nnhư sau:

Giải thích từ ngữ
Trong Nghị định này các từ ngữ dưới đây được hiểu như sau:
1. Hợp đồng xây dựng là hợp đồng dân sự được thỏa thuận bằng văn bản giữa bên giao thầu và bên nhận thầu để thực hiện một phần hay toàn bộ công việc trong hoạt động đầu tư xây dựng.
...

Theo đó, hợp đồng xây dựng là hợp đồng dân sự được thỏa thuận bằng văn bản giữa bên giao thầu và bên nhận thầu để thực hiện một phần hay toàn bộ công việc trong hoạt động đầu tư xây dựng.

Hiện nay, Luật Xây dựng 2014 và các văn bản pháp luật hướng dẫn liên quan không quy định cụ thể Mẫu công văn điều chỉnh tiến độ thực hiện hợp đồng xây dựng do điều chỉnh dự án, phạm vi công việc.

Có thể tham khảo Mẫu công văn điều chỉnh tiến độ thực hiện hợp đồng xây dựng do điều chỉnh dự án, phạm vi công việc dưới đây:

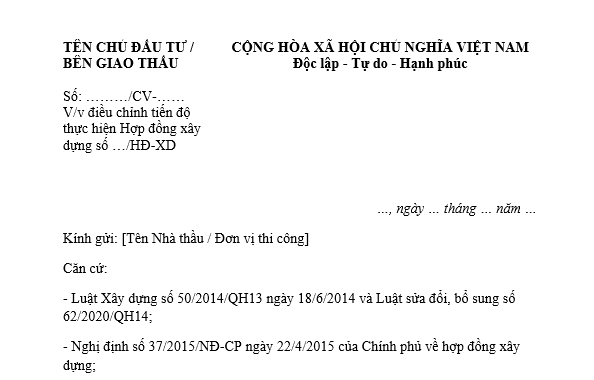

Mẫu công văn điều chỉnh tiến độ thực hiện hợp đồng xây dựng do điều chỉnh dự án, phạm vi công việc

TẢI VỀ Mẫu công văn điều chỉnh tiến độ thực hiện hợp đồng xây dựng do điều chỉnh dự án, phạm vi công việc

*Mẫu công văn điều chỉnh tiến độ thực hiện hợp đồng xây dựng do điều chỉnh dự án, phạm vi công việc nêu trên chỉ mang tính chất tham khảo

Mẫu công văn điều chỉnh tiến độ thực hiện hợp đồng xây dựng do điều chỉnh dự án, phạm vi công việc? Tải mẫu?

Mẫu công văn điều chỉnh tiến độ thực hiện hợp đồng xây dựng do điều chỉnh dự án, phạm vi công việc? Tải mẫu? (Hình từ Internet)

Có được điều chỉnh tiến độ thực hiện hợp đồng xây dựng do điều chỉnh dự án, phạm vi công việc không?

Căn cứ theo khoản 1 Điều 35 Nghị định 37/2015/NĐ-CP có quy định như sau:

Điều chỉnh hợp đồng xây dựng
1. Điều chỉnh hợp đồng bao gồm điều chỉnh khối lượng, điều chỉnh đơn giá, điều chỉnh tiến độ thực hiện hợp đồng, điều chỉnh giá hợp đồng và các nội dung khác (nếu có) mà các bên đã thỏa thuận trong hợp đồng.
...

Theo đó, điều chỉnh hợp đồng xây dựng sẽ bao gồm: Điều chỉnh khối lượng, điều chỉnh đơn giá, điều chỉnh tiến độ thực hiện hợp đồng, điều chỉnh giá hợp đồng và các nội dung khác (nếu có) mà các bên đã thỏa thuận trong hợp đồng.

Do đó, khi điều chỉnh hợp đồng thì sẽ được điều chỉnh tiến độ thực hiện hợp đồng xây dựng mà các bên đã thỏa thuận.

Căn cứ tại Điều 39 Nghị định 37/2015/NĐ-CP quy định điều chỉnh tiến độ thực hiện hợp đồng xây dựng như sau:

Điều chỉnh tiến độ thực hiện hợp đồng xây dựng
1. Trong hợp đồng xây dựng các bên phải thỏa thuận về các trường hợp được điều chỉnh tiến độ. Trường hợp thời hạn hoàn thành chậm hơn so với tiến độ của hợp đồng, các bên phải xác định rõ trách nhiệm của mỗi bên đối với những thiệt hại do chậm tiến độ gây ra.
2. Tiến độ thực hiện hợp đồng được điều chỉnh trong các trường hợp sau:
a) Do ảnh hưởng của động đất, bão, lũ, lụt, sóng thần, hỏa hoạn, địch họa hoặc các sự kiện bất khả kháng khác.
b) Thay đổi, điều chỉnh dự án, phạm vi công việc, thiết kế, biện pháp thi công theo yêu cầu của bên giao thầu làm ảnh hưởng đến tiến độ thực hiện hợp đồng.
c) Do việc bàn giao mặt bằng không đúng với các thỏa thuận trong hợp đồng, tạm dừng hợp đồng do lỗi của bên giao thầu, các thủ tục liên quan ảnh hưởng đến tiến độ thực hiện hợp đồng xây dựng mà không do lỗi của bên nhận thầu gây ra.
d) Tạm dừng thực hiện công việc theo yêu cầu của cơ quan nhà nước có thẩm quyền mà không do lỗi của bên giao thầu gây ra.
...

Theo đó, được điều chỉnh tiến độ thực hiện hợp đồng xây dựng nếu điều chỉnh dự án, phạm vi công việc làm ảnh hưởng đến tiến độ thực hiện hợp đồng.

Cơ quan nào sẽ có thẩm quyền hướng dẫn điều chỉnh hợp đồng xây dựng?

Căn cứ theo khoản 2 Điều 54 Nghị định 37/2015/NĐ-CP sửa đổi bởi khoản 16 Điều 1 Nghị định 50/2021/NĐ-CP có quy định như sau:

Tổ chức thực hiện
1. Các chủ thể khi lập, thẩm định và phê duyệt hồ sơ mời thầu, hồ sơ yêu cầu có các nội dung liên quan đến hợp đồng xây dựng; thương thảo, ký kết và quản lý thực hiện hợp đồng xây dựng phải tuân thủ các quy định tại Nghị định này.
2. Bộ Xây dựng hướng dẫn, kiểm tra việc thực hiện các quy định của pháp luật về hợp đồng xây dựng; hướng dẫn điều chỉnh hợp đồng xây dựng, phương pháp điều chỉnh giá hợp đồng xây dựng, các loại hợp đồng xây dựng, mẫu hợp đồng xây dựng; hướng dẫn mẫu hợp đồng EPC; hợp đồng xây dựng đơn giản, quy mô nhỏ và các nội dung cần thiết khác của Nghị định này để đáp ứng yêu cầu quản lý nhà nước về hợp đồng xây dựng
3. Khuyến khích các tổ chức, cá nhân vận dụng bộ mẫu điều kiện hợp đồng của Hiệp hội Quốc tế các kỹ sư tư vấn (FIDIC), hợp đồng xây dựng mẫu vào việc xác lập và thực hiện hợp đồng xây dựng. Khi vận dụng các hợp đồng xây dựng mẫu các bên phải xem xét hiệu chỉnh nội dung hợp đồng cho phù hợp với các quy định của pháp luật Việt Nam.
...

Theo đó, Bộ Xây dựng sẽ là cơ quan có thẩm quyền hướng dẫn dẫn điều chỉnh hợp đồng xây dựng theo quy định của pháp luật.

Logo Thư viện Pháp luật
Phạm Thị Thục Quyên Chuyên viên pháp lý

Bài viết này có hữu ích không?

  • - Nội dung nêu trên là phần giải đáp, tư vấn của chúng tôi dành cho khách hàng của THƯ VIỆN PHÁP LUẬT. Nếu quý khách còn vướng mắc, vui lòng gửi về Email [email protected];
  • - Nội dung bài viết chỉ mang tính chất tham khảo;
  • - Điều khoản được áp dụng có thể đã hết hiệu lực tại thời điểm bạn đang đọc;
  • - Mọi ý kiến thắc mắc về bản quyền của bài viết vui lòng liên hệ qua địa chỉ mail [email protected];

Pháp luật về Xây dựng - Đô thị Xem thêm

Bài viết mới nhất
