Dự án đường sắt cao tốc Bắc Nam: Thưc hiện cắm cọc giải phóng mặt bằng khi nào? Diễn ra bao lâu?

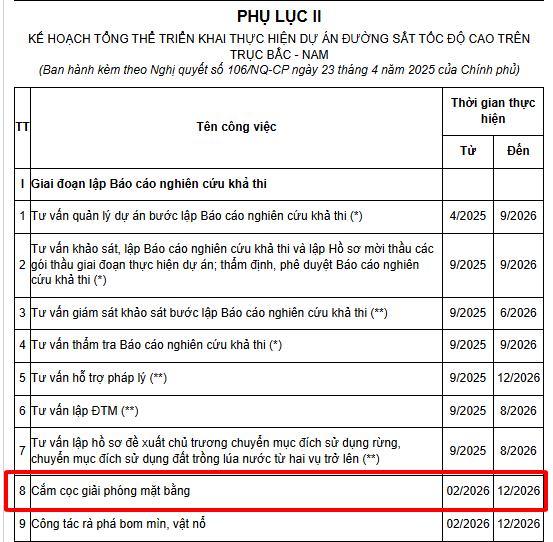

Căn cứ theo Phụ lục II Ban hành kèm theo Nghị quyết 106/NQ-CP năm 2025 có quy định như sau:

Như vậy, theo căn cứ nêu trên thì việc thực hiện cắm cọc giải phóng mặt bằng Dự án đường sắt cao tốc Bắc Nam sẽ bắt đầu từ tháng 2 năm 2026 và kết thúc vào tháng 12 năm 2026.
Bên cạnh đó thì thời gian thực hiện cắm cọc giải phóng mặt bằng Dự án đường sắt cao tốc Bắc Nam sẽ diễn ra trong vòng 10 tháng, kể từ thời điểm bắt đầu công việc.

Dự án đường sắt cao tốc Bắc Nam: Thực hiện cắm cọc giải phóng mặt bằng khi nào? Diễn ra bao lâu? (Hình từ internet)
Dự án đường sắt cao tốc Bắc Nam có tổng chiều dài bao nhiêu?
Căn cứ theo khoản 2 Điều 2 Nghị quyết 172/2024/QH15 có quy định như sau:
Điều 2
1. Mục tiêu:
Xây dựng tuyến đường sắt tốc độ cao hiện đại, đồng bộ nhằm đáp ứng nhu cầu vận tải, tạo động lực quan trọng cho phát triển kinh tế - xã hội nhanh và bền vững, phát huy lợi thế trên hành lang kinh tế Bắc - Nam, bảo đảm kết nối hiệu quả các hành lang Đông - Tây và các nước trong khu vực, gắn với bảo đảm quốc phòng, an ninh và hội nhập quốc tế, bảo vệ môi trường, ứng phó với biến đổi khí hậu, thúc đẩy tiến trình công nghiệp hoá, hiện đại hoá đất nước, góp phần hiện thực hóa mục tiêu, nhiệm vụ theo Văn kiện Đại hội đại biểu toàn quốc lần thứ XIII và các Nghị quyết của Đảng.
2. Phạm vi, quy mô, hình thức đầu tư:
a) Phạm vi: Dự án có tổng chiều dài tuyến khoảng 1.541 km; điểm đầu tại ga Ngọc Hồi (Thủ đô Hà Nội), điểm cuối tại ga Thủ Thiêm (Thành phố Hồ Chí Minh), đi qua địa phận 20 tỉnh, thành phố trực thuộc Trung ương gồm: Thủ đô Hà Nội, Hà Nam, Nam Định, Ninh Bình, Thanh Hóa, Nghệ An, Hà Tĩnh, Quảng Bình, Quảng Trị, Huế, Đà Nẵng, Quảng Nam, Quảng Ngãi, Bình Định, Phú Yên, Khánh Hòa, Ninh Thuận, Bình Thuận, Đồng Nai, Thành phố Hồ Chí Minh;
b) Quy mô: đầu tư mới toàn tuyến đường đôi khổ 1.435 mm, tốc độ thiết kế 350 km/h, tải trọng 22,5 tấn/trục; 23 ga hành khách, 05 ga hàng hóa; phương tiện, thiết bị; đường sắt tốc độ cao vận chuyển hành khách, đáp ứng yêu cầu lưỡng dụng phục vụ quốc phòng, an ninh, có thể vận tải hàng hóa khi cần thiết;
c) Hình thức đầu tư: đầu tư công.
...
Như vậy, căn cứ theo quy định nêu trên thì Dự án đường sắt cao tốc Bắc Nam sẽ có tổng chiều dài tuyến khoảng 1.541 km
11 hành vi bị nghiêm cấm trong đầu tư công gồm những hành vi nào?
Căn cứ theo Điều 17 Luật Đầu tư công 2024 có quy định về 11 hành vi bị nghiêm cấm trong đầu tư công gồm những hành vi sau đây:
(1) Quyết định chủ trương đầu tư hoặc quyết định điều chỉnh chủ trương đầu tư không phù hợp với chiến lược, quy hoạch, kế hoạch; không xác định được nguồn vốn và khả năng cân đối vốn; không đúng thẩm quyền, trình tự, thủ tục theo quy định của pháp luật.
(2) Quyết định đầu tư chương trình, dự án khi chưa được cấp có thẩm quyền quyết định chủ trương đầu tư theo quy định; quyết định đầu tư hoặc quyết định điều chỉnh chương trình, dự án không đúng thẩm quyền, không đúng với các nội dung về mục tiêu, địa điểm, vượt mức vốn đầu tư công, vượt mức vốn đầu tư công của ngân sách cấp trên, vượt tổng mức đầu tư trong chủ trương đầu tư đã được cấp có thẩm quyền quyết định. Quyết định điều chỉnh tổng vốn đầu tư của chương trình, tổng mức đầu tư của dự án trái quy định của pháp luật.
(3) Lợi dụng chức vụ, quyền hạn để chiếm đoạt, vụ lợi, tham nhũng trong quản lý và sử dụng vốn đầu tư công.
(4) Chủ chương trình, chủ đầu tư thông đồng với tổ chức tư vấn, nhà thầu dẫn tới quyết định chủ trương đầu tư, quyết định đầu tư chương trình, dự án gây thất thoát, lãng phí vốn, tài sản của Nhà nước, tài nguyên của quốc gia; làm tổn hại, xâm phạm lợi ích hợp pháp của công dân và của cộng đồng.
(5) Đưa, nhận, môi giới hối lộ.
(6) Yêu cầu tổ chức, cá nhân tự bỏ vốn đầu tư khi chương trình, dự án chưa được quyết định chủ trương đầu tư, chưa được phê duyệt quyết định đầu tư; thực hiện dự án khi chưa được giao kế hoạch đầu tư công gây nợ đọng xây dựng cơ bản.
(7) Sử dụng vốn đầu tư công không đúng mục đích, không đúng đối tượng, vượt tiêu chuẩn, định mức theo quy định của pháp luật.
(8) Làm giả, làm sai lệch thông tin, hồ sơ, tài liệu liên quan đến quyết định chủ trương đầu tư, quyết định đầu tư, triển khai thực hiện chương trình, nhiệm vụ, dự án.
(9) Cố ý báo cáo, cung cấp thông tin không đúng, không trung thực, không khách quan ảnh hưởng đến việc lập, thẩm định, quyết định kế hoạch, chương trình, dự án, theo dõi, đánh giá, kiểm tra, thanh tra và xử lý vi phạm trong triển khai thực hiện kế hoạch, chương trình, nhiệm vụ, dự án.
(10) Cố ý hủy hoại, lừa dối, che giấu hoặc lưu giữ không đầy đủ tài liệu, chứng từ, hồ sơ liên quan đến quyết định chủ trương đầu tư, quyết định đầu tư, triển khai thực hiện chương trình, nhiệm vụ, dự án.
(11) Ngoài ra, cản trở việc phát hiện hành vi vi phạm pháp luật về đầu tư công cũng là một trong những hành vi bị nghiêm cấm trong đầu tư công.
Bài viết này có hữu ích không?
- - Nội dung nêu trên là phần giải đáp, tư vấn của chúng tôi dành cho khách hàng của THƯ VIỆN PHÁP LUẬT. Nếu quý khách còn vướng mắc, vui lòng gửi về Email [email protected];
- - Nội dung bài viết chỉ mang tính chất tham khảo;
- - Điều khoản được áp dụng có thể đã hết hiệu lực tại thời điểm bạn đang đọc;
- - Mọi ý kiến thắc mắc về bản quyền của bài viết vui lòng liên hệ qua địa chỉ mail [email protected];
