Mẫu biên bản thương thảo hợp đồng gói thầu cung cấp dịch vụ tư vấn mới nhất? Biên bản thương thảo hợp đồng tư vấn theo Thông tư 79?

Nguyễn Thị Hậu 265 lượt xem
06:30 | 08/09/2025
Mẫu biên bản thương thảo hợp đồng gói thầu cung cấp dịch vụ tư vấn mới nhất? Biên bản thương thảo hợp đồng tư vấn theo Thông tư 79? Có mấy phương pháp đánh giá hồ sơ dự thầu đối với gói thầu cung cấp dịch vụ tư vấn?
Nội dung chính
  1. Mẫu biên bản thương thảo hợp đồng gói thầu cung cấp dịch vụ tư vấn mới nhất? Biên bản thương thảo hợp đồng tư vấn theo Thông tư 79?
  2. Có mấy phương pháp đánh giá hồ sơ dự thầu đối với gói thầu cung cấp dịch vụ tư vấn?
  3. Nhà thầu phải tự chịu trách nhiệm khi xảy ra sai sót về thời gian thương thảo hợp đồng trong trường hợp nào?

Mẫu biên bản thương thảo hợp đồng gói thầu cung cấp dịch vụ tư vấn mới nhất? Biên bản thương thảo hợp đồng tư vấn theo Thông tư 79?

Mẫu biên bản thương thảo hợp đồng gói thầu cung cấp dịch vụ tư vấn là Phụ lục 4C ban hành kèm Thông tư 79/2025/TT-BTC áp dụng từ ngày 04/8/2025:

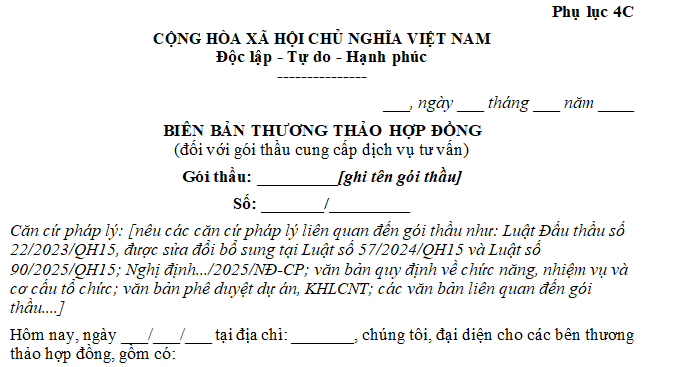

Mẫu biên bản thương thảo hợp đồng gói thầu cung cấp dịch vụ tư vấn

TẢI VỀ Mẫu biên bản thương thảo hợp đồng gói thầu cung cấp dịch vụ tư vấn

Mẫu biên bản thương thảo hợp đồng gói thầu cung cấp dịch vụ tư vấn mới nhất? Biên bản thương thảo hợp đồng tư vấn theo Thông tư 79?

Mẫu biên bản thương thảo hợp đồng gói thầu cung cấp dịch vụ tư vấn mới nhất? Biên bản thương thảo hợp đồng tư vấn theo Thông tư 79? (Hình từ Internet)

Có mấy phương pháp đánh giá hồ sơ dự thầu đối với gói thầu cung cấp dịch vụ tư vấn?

Theo quy định tại Điều 59 Luật Đấu thầu 2023 thì có 04 phương pháp đánh giá hồ sơ dự thầu đối với gói thầu cung cấp dịch vụ tư vấn, bao gồm:

(1) Phương pháp giá thấp nhất:

- Phương pháp giá thấp nhất được áp dụng đối với các gói thầu tư vấn đơn giản, gói thầu tư vấn có quy trình thực hiện rõ ràng theo các tiêu chuẩn có sẵn;

- Nhà thầu có hồ sơ dự thầu đáp ứng yêu cầu về kỹ thuật, có giá dự thầu sau sửa lỗi, hiệu chỉnh sai lệch (nếu có), trừ đi giá trị giảm giá (nếu có) thấp nhất được xếp hạng thứ nhất.

(2) Phương pháp giá cố định:

- Phương pháp giá cố định được áp dụng đối với các gói thầu tư vấn đơn giản, phạm vi công việc được xác định chính xác, chi phí thực hiện gói thầu được xác định hợp lý, cụ thể và cố định trong hồ sơ mời thầu;

- Nhà thầu có hồ sơ dự thầu đáp ứng yêu cầu về kỹ thuật, có giá dự thầu sau sửa lỗi, hiệu chỉnh sai lệch (nếu có), trừ đi giá trị giảm giá (nếu có) không vượt giá gói thầu và có điểm kỹ thuật cao nhất được xếp hạng thứ nhất.

(3) Phương pháp kết hợp giữa kỹ thuật và giá:

- Phương pháp kết hợp giữa kỹ thuật và giá được áp dụng đối với gói thầu tư vấn chú trọng tới cả chất lượng và chi phí thực hiện gói thầu;

- Điểm tổng hợp được xây dựng trên cơ sở kết hợp giữa điểm kỹ thuật và điểm giá. Khi xây dựng điểm tổng hợp phải bảo đảm nguyên tắc tỷ trọng điểm về kỹ thuật từ 70% đến 80%, điểm về giá từ 20% đến 30% tổng số điểm của thang điểm tổng hợp; tỷ trọng điểm về kỹ thuật cộng với tỷ trọng điểm về giá bằng 100%. Nhà thầu có điểm tổng hợp cao nhất được xếp hạng thứ nhất.

(4) Phương pháp dựa trên kỹ thuật:

- Phương pháp dựa trên kỹ thuật được áp dụng đối với gói thầu tư vấn có yêu cầu kỹ thuật cao, đặc thù;

- Nhà thầu có hồ sơ dự thầu đáp ứng yêu cầu về kỹ thuật và đạt điểm kỹ thuật cao nhất được xếp hạng thứ nhất, được mời đến mở hồ sơ đề xuất tài chính, làm cơ sở để thương thảo hợp đồng.

Nhà thầu phải tự chịu trách nhiệm khi xảy ra sai sót về thời gian thương thảo hợp đồng trong trường hợp nào?

Căn cứ Điều 27 Thông tư 79/2025/TT-BTC quy định về trách nhiệm của nhà thầu trong quá trình tham dự thầu như sau:

Trách nhiệm của nhà thầu trong quá trình tham dự thầu
...
2. Nhà thầu có trách nhiệm nghiên cứu E-HSMQT, E-HSMST, E-HSMT đối với các gói thầu mà nhà thầu quan tâm để chuẩn bị E-HSQT, E-HSDST, E-HSDT cho phù hợp với yêu cầu của E-HSMQT, E-HSMST, E-HSMT. Trường hợp phát hiện E-HSMQT, E-HSMST, E-HSMT có các nội dung không rõ ràng, gây khó khăn cho nhà thầu trong việc chuẩn bị E-HSQT, E-HSDST, E-HSDT thì nhà thầu phải yêu cầu chủ đầu tư làm rõ E-HSMQT, E-HSMST, E-HSMT để chủ đầu tư sửa đổi, bổ sung các tài liệu này cho phù hợp.
3. Nhà thầu có trách nhiệm theo dõi, cập nhật các thông tin trên Hệ thống đối với gói thầu mà nhà thầu quan tâm hoặc tham dự. Trường hợp xảy ra các sai sót do không theo dõi, cập nhật thông tin trên Hệ thống dẫn đến bất lợi cho nhà thầu trong quá trình tham dự thầu bao gồm: thay đổi, sửa đổi về E-HSMQT, E-HSMST, E-HSMT, thời gian nộp E-HSQT, E-HSDST, E-HSDT, thời gian làm rõ E-HSQT, E-HSDST, E-HSDT, thời gian thương thảo hợp đồng và các nội dung khác thì nhà thầu phải tự chịu trách nhiệm và chịu bất lợi trong quá trình tham dự thầu.
...

Theo như quy định trên thì nhà thầu có trách nhiệm theo dõi, cập nhật các thông tin trên Hệ thống đối với gói thầu mà nhà thầu quan tâm hoặc tham dự.

Trường hợp xảy ra sai sót về thời gian thương thảo hợp đồng do không theo dõi, cập nhật thông tin trên Hệ thống dẫn đến bất lợi cho nhà thầu trong quá trình tham dự thầu thì nhà thầu phải tự chịu trách nhiệm và chịu bất lợi trong quá trình tham dự thầu.

Logo Thư viện Pháp luật
Nguyễn Thị Hậu Chuyên viên pháp lý

Bài viết này có hữu ích không?

  • - Nội dung nêu trên là phần giải đáp, tư vấn của chúng tôi dành cho khách hàng của THƯ VIỆN PHÁP LUẬT. Nếu quý khách còn vướng mắc, vui lòng gửi về Email [email protected];
  • - Nội dung bài viết chỉ mang tính chất tham khảo;
  • - Điều khoản được áp dụng có thể đã hết hiệu lực tại thời điểm bạn đang đọc;
  • - Mọi ý kiến thắc mắc về bản quyền của bài viết vui lòng liên hệ qua địa chỉ mail [email protected];

Pháp luật về Đầu tư Xem thêm

Bài viết mới nhất
