Đơn giá nhân công xây dựng tại Cao Bằng mới nhất 2026 bao nhiêu?
Ngày 01/7/2026, Sở Xây dựng tỉnh Cao Bằng có Công văn 2837/SXD-VL năm 2026 Tại đây V/v hướng dẫn xác định đơn giá nhân công xây dựng, giá ca máy - thiết bị thi công và một số nội dung về lập và quản lý chi phí đầu tư xây dựng theo Nghị định 206/2026/NĐ-CP.

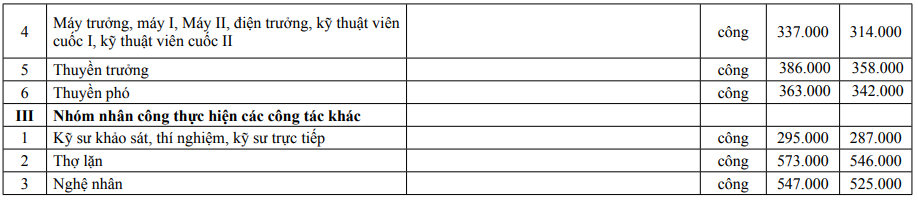

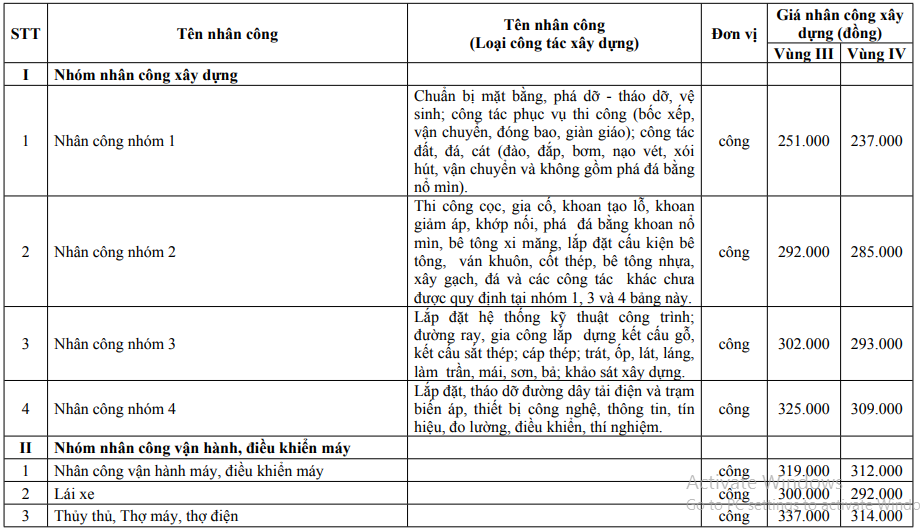

Dưới đây là Đơn giá nhân công xây dựng tại Cao Bằng mới nhất 2026:


* Trên đây là Thông tin Đơn giá nhân công xây dựng tại Cao Bằng mới nhất 2026 bao nhiêu?

Đơn giá nhân công xây dựng tại Cao Bằng mới nhất 2026 bao nhiêu? (Hình từ Internet)
Thành phần hồ sơ quyết toán hợp đồng xây dựng gồm có những gì?
Căn cứ khoản 2 Điều 30 Nghị định 210/2026/NĐ-CP quy định:
Điều 30. Quyết toán hợp đồng xây dựng
Việc quyết toán hợp đồng xây dựng thực hiện theo quy định tại khoản 1, 3, 5 Điều 87 Luật Xây dựng và các quy định sau:
1. Hồ sơ quyết toán hợp đồng xây dựng do bên nhận thầu lập phù hợp với từng loại hợp đồng xây dựng, giá hợp đồng, các thỏa thuận trong hợp đồng (bao gồm cả biểu mẫu, nếu có), được đại diện bên giao thầu hoặc đại diện tư vấn (nếu có) và đại diện bên nhận thầu xác nhận. Đối với trường hợp đơn phương quyết toán hợp đồng quy định tại khoản 1, khoản 5 Điều 87 Luật Xây dựng thì bên đơn phương quyết toán lập hồ sơ quyết toán hợp đồng; thành phần hồ sơ quyết toán hợp đồng theo các thỏa thuận trong hợp đồng và quy định của Nghị định này.
Thành phần chủ yếu của hồ sơ quyết toán và thời hạn quyết toán hợp đồng xây dựng thuộc các dự án đầu tư công, dự án PPP được quy định tại khoản 2, 3 Điều này.
2. Thành phần hồ sơ quyết toán gồm các tài liệu chủ yếu sau:
a) Biên bản nghiệm thu hoàn thành toàn bộ công việc thuộc phạm vi hợp đồng và công việc phát sinh ngoài phạm vi hợp đồng;
b) Bảng tính giá trị quyết toán hợp đồng xây dựng (gọi là quyết toán A - B), trong đó nêu rõ giá trị công việc hoàn thành theo hợp đồng; giá trị khối lượng công việc phát sinh (nếu có) ngoài phạm vi công việc theo hợp đồng đã giao kết, giá trị đã thanh toán hoặc tạm thanh toán và giá trị còn lại mà bên giao thầu có trách nhiệm thanh toán cho bên nhận thầu;
c) Hồ sơ hoàn công, nhật ký thi công xây dựng công trình đối với hợp đồng có công việc thi công xây dựng;
d) Các tài liệu khác theo thỏa thuận trong hợp đồng.
[...]
Như vậy, thành phần hồ sơ quyết toán hợp đồng xây dựng gồm có những giấy tờ sau đây:
- Biên bản nghiệm thu hoàn thành toàn bộ công việc thuộc phạm vi hợp đồng và công việc phát sinh ngoài phạm vi hợp đồng;
- Bảng tính giá trị quyết toán hợp đồng xây dựng (gọi là quyết toán A - B), trong đó nêu rõ giá trị công việc hoàn thành theo hợp đồng; giá trị khối lượng công việc phát sinh (nếu có) ngoài phạm vi công việc theo hợp đồng đã giao kết, giá trị đã thanh toán hoặc tạm thanh toán và giá trị còn lại mà bên giao thầu có trách nhiệm thanh toán cho bên nhận thầu;
- Hồ sơ hoàn công, nhật ký thi công xây dựng công trình đối với hợp đồng có công việc thi công xây dựng;
- Các tài liệu khác theo thỏa thuận trong hợp đồng.
Hợp đồng xây dựng được thanh lý trong các trường hợp nào?
Tại Điều 31 Nghị định 210/2026/NĐ-CP quy định cụ thể như sau:
Điều 31. Thanh lý hợp đồng xây dựng
1. Việc thanh lý hợp đồng xây dựng được thực hiện theo quy định tại khoản 1, 4, 5 Điều 87 Luật Xây dựng. Đối với trường hợp quy định tại khoản 5 Điều 87 Luật Xây dựng thì việc thanh lý hợp đồng do bên đơn phương thanh lý hợp đồng thực hiện theo đúng các thỏa thuận trong hợp đồng.
2. Hợp đồng xây dựng được thanh lý trong các trường hợp sau:
a) Các bên đã hoàn thành các nghĩa vụ theo hợp đồng đã giao kết;
b) Hợp đồng xây dựng được chấm dứt theo quy định tại khoản 2 Điều 85 Luật Xây dựng.
3. Ngoài các quy định nêu tại khoản 1 Điều này, việc thanh lý hợp đồng xây dựng thuộc các dự án đầu tư công, dự án PPP được quy định như sau:
a) Các bên có thể thỏa thuận về việc hợp đồng tự động hết hiệu lực khi hoàn thành các nghĩa vụ theo hợp đồng đã giao kết hoặc lập biên bản thanh lý hợp đồng. Trường hợp các bên thống nhất lập biên bản thanh lý hợp đồng, thì bên nhận thầu có nghĩa vụ lập để trình bên giao thầu xác nhận;
b) Thời hạn thanh lý hợp đồng xây dựng tối đa 45 ngày kể từ ngày các bên đã hoàn thành tất cả nghĩa vụ theo hợp đồng hoặc chấm dứt hợp đồng xây dựng theo quy định tại khoản 2 Điều 85 Luật Xây dựng; trường hợp hợp đồng xây dựng có quy mô lớn, phức tạp thì thời hạn thanh lý hợp đồng xây dựng có thể kéo dài, nhưng tối đa 90 ngày.
Như vậy, hợp đồng xây dựng được thanh lý trong các trường hợp sau:
- Các bên đã hoàn thành các nghĩa vụ theo hợp đồng đã giao kết;
- Hợp đồng xây dựng được chấm dứt theo quy định tại khoản 2 Điều 85 Luật Xây dựng 2025.
Bài viết này có hữu ích không?
- - Nội dung nêu trên là phần giải đáp, tư vấn của chúng tôi dành cho khách hàng của THƯ VIỆN PHÁP LUẬT. Nếu quý khách còn vướng mắc, vui lòng gửi về Email [email protected];
- - Nội dung bài viết chỉ mang tính chất tham khảo;
- - Điều khoản được áp dụng có thể đã hết hiệu lực tại thời điểm bạn đang đọc;
- - Mọi ý kiến thắc mắc về bản quyền của bài viết vui lòng liên hệ qua địa chỉ mail [email protected];
