Đơn giá nhân công xây dựng chuyển đổi tại Thái Nguyên 2026 bao nhiêu?

22:05 | 12/08/2026
Đơn giá nhân công xây dựng chuyển đổi tại Thái Nguyên 2026 bao nhiêu?
Nội dung chính
  1. Đơn giá nhân công xây dựng chuyển đổi tại Thái Nguyên 2026 bao nhiêu?
  2. Quyền, nghĩa vụ và trách nhiệm chung của các bên tham gia hợp đồng xây dựng là gì?
  3. Việc điều chỉnh khối lượng, công việc trong hợp đồng xây dựng thuộc dự án đầu tư công, dự án PPP được quy định thế nào?

Đơn giá nhân công xây dựng chuyển đổi tại Thái Nguyên 2026 bao nhiêu?

Ngày 02/7/2026, Sở Xây dựng tỉnh Thái Nguyên ban hành Quyết định 404/QĐ-SXD Về việc công bố Đơn giá nhân công xây dựng chuyển đổi theo quy định tại Thông tư 37/2026/TT-BXD ngày 26/6/2026 của Bộ trưởng Bộ Xây dựng hướng dẫn phương pháp xác định định mức dự toán và các chỉ tiêu kinh tế kỹ thuật

Tại đây

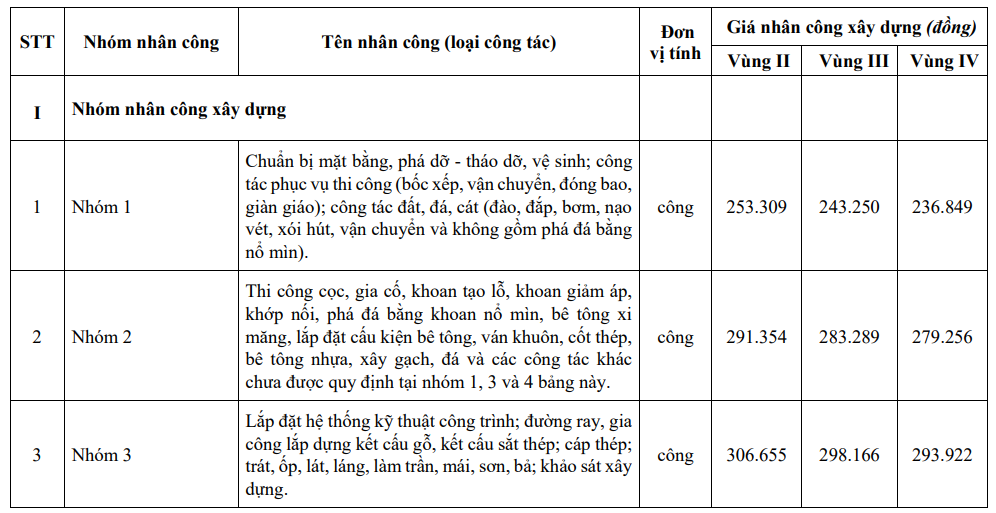

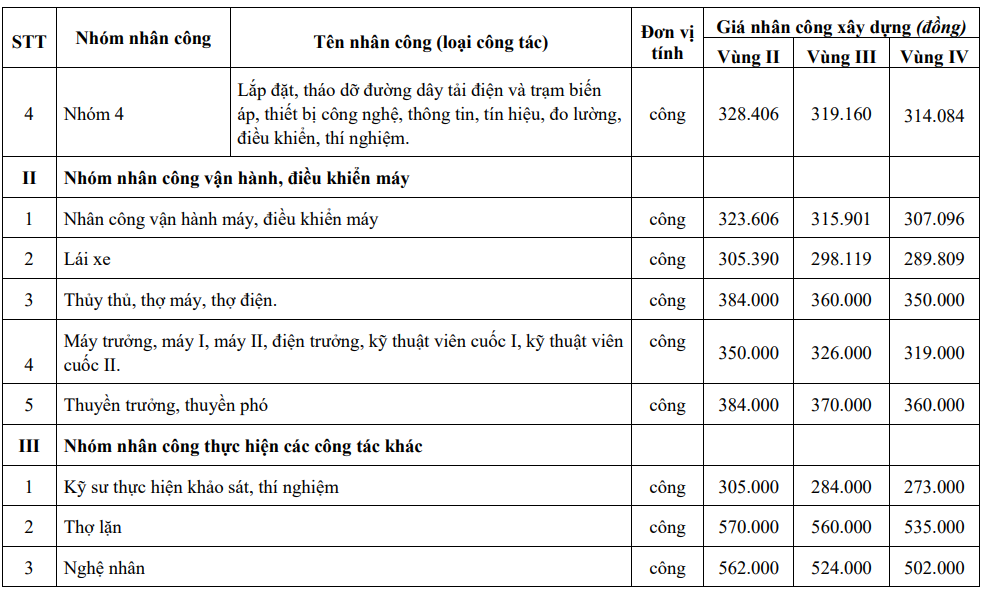

Dưới đây là Đơn giá nhân công xây dựng chuyển đổi tại Thái Nguyên 2026:

Ghi chú:

Đơn giá nhân công xây dựng chuyển đổi công bố cho các khu vực trên cơ sở tham khảo các vùng II, III, IV căn cứ theo Nghị định 293/NĐ-CP ngày 10/11/2025 của Chính phủ quy định mức lương tối thiểu vùng đối với người lao động làm việc theo hợp đồng lao động cụ thể như sau:

- Vùng II: gồm các phường Phan Đình Phùng, Linh Sơn, Tích Lương, Gia Sàng, Quyết Thắng, Quan Triều, Phổ Yên, Vạn Xuân, Trung Thành, Phúc Thuận, Sông Công, Bá Xuyên, Bách Quang và các xã Tân Cương, Đại Phúc, Thành Công.

- Vùng III: gồm các phường Đức Xuân, Bắc Kạn và các xã Đại Từ, Đức Lương, Phú Thịnh, La Bằng, Phú Lạc, An Khánh, Quân Chu, Vạn Phú, Phú Xuyên, Phú Bình, Tân Thành, Điềm Thụy, Kha Sơn, Tân Khánh, Đồng Hỷ, Quang Sơn, Trại Cau, Nam Hòa, Văn Hán, Văn Lăng, Phú Lương, Vô Tranh, Yên Trạch, Hợp Thành, Phong Quang.

- Vùng IV: gồm các xã còn lại.

* Trên đây là Thông tin Đơn giá nhân công xây dựng chuyển đổi tại Thái Nguyên 2026 bao nhiêu?

Đơn giá nhân công xây dựng chuyển đổi tại Thái Nguyên 2026 bao nhiêu?

Đơn giá nhân công xây dựng chuyển đổi tại Thái Nguyên 2026 bao nhiêu? (Hình từ Internet)

Quyền, nghĩa vụ và trách nhiệm chung của các bên tham gia hợp đồng xây dựng là gì?

Căn cứ theo Điều 14 Nghị định 210/2026/NĐ-CP quy định quyền, nghĩa vụ và trách nhiệm chung của các bên tham gia hợp đồng xây dựng là:

- Các bên tham gia hợp đồng xây dựng có quyền, nghĩa vụ và trách nhiệm theo quy định Luật Xây dựng, pháp luật có liên quan và do các bên thỏa thuận trong hợp đồng bảo đảm phù hợp với các quy định của pháp luật.

- Bên giao thầu, bên nhận thầu có trách nhiệm thông báo bằng văn bản cho bên kia biết về quyền và trách nhiệm của người đại diện để quản lý thực hiện hợp đồng, bao gồm cả tư vấn quản lý hợp đồng (nếu có). Khi các bên thay đổi người đại diện để quản lý thực hiện hợp đồng thì thông báo cho bên kia biết bằng văn bản. Riêng trường hợp bên nhận thầu thay đổi người đại diện để quản lý thực hiện hợp đồng, nhân sự chủ chốt thì phải được sự chấp thuận của bên giao thầu nếu các bên có thỏa thuận.

- Ngoài quy định tại các khoản 1, 2 Điều 14 Nghị định 210/2026/NĐ-CP, các bên tham gia hợp đồng xây dựng có quyền, nghĩa vụ và trách nhiệm cụ thể được quy định tại Điều 15, 16 Nghị định 14 Nghị định 210/2026/NĐ-CP tương ứng với loại công việc trong hợp đồng xây dựng.

Việc điều chỉnh khối lượng, công việc trong hợp đồng xây dựng thuộc dự án đầu tư công, dự án PPP được quy định thế nào?

Căn cứ theo khoản 2 Điều 23 Nghị định 210/2026/NĐ-CP, việc điều chỉnh khối lượng, công việc trong hợp đồng xây dựng thuộc dự án đầu tư công, dự án PPP được quy định như sau:

- Đối với hợp đồng trọn gói, khối lượng, công việc trong hợp đồng được điều chỉnh trong trường hợp phát sinh (tăng hoặc giảm) hợp lý khối lượng, công việc do điều chỉnh phạm vi công việc của hợp đồng theo yêu cầu của bên giao thầu hoặc đề nghị của bên nhận thầu được bên giao thầu chấp thuận hoặc trường hợp xảy ra sự kiện bất khả kháng, trường hợp hoàn cảnh thực hiện hợp đồng thay đổi cơ bản theo quy định tại khoản 1, 2 Điều 13 Luật Xây dựng 2025 ảnh hưởng đến việc thực hiện hợp đồng;

- Đối với hợp đồng theo đơn giá cố định và đơn giá điều chỉnh: Các khối lượng, công việc đã có đơn giá trong hợp đồng được xác định theo khối lượng hoàn thành thực tế (tăng hoặc giảm so với khối lượng trong hợp đồng) được nghiệm thu. Trường hợp bổ sung những khối lượng, công việc hợp lý chưa có đơn giá trong hợp đồng thì các bên thỏa thuận, tính toán, bổ sung hợp đồng. Trường hợp không thỏa thuận được, việc thực hiện khối lượng, công việc phát sinh theo quy định pháp luật; việc lựa chọn nhà thầu để thực hiện khối lượng, công việc phát sinh đối với các hợp đồng xây dựng thuộc các dự án đầu tư công, dự án PPP thực hiện theo quy định pháp luật về đấu thầu;

- Trường hợp điều chỉnh khối lượng, công việc giữa các thành viên trong liên danh nhà thầu không làm thay đổi giá hợp đồng xây dựng thì bên giao thầu quyết định trên cơ sở thỏa thuận, thống nhất của các thành viên liên danh và năng lực, kinh nghiệm của từng thành viên, đảm bảo an toàn, chất lượng, hiệu quả, thời gian và tiến độ thực hiện hợp đồng.

Nguyễn Thị Hiền
Nguyễn Thị Hiền Chuyên viên pháp lý

Bài viết này có hữu ích không?

  • - Nội dung nêu trên là phần giải đáp, tư vấn của chúng tôi dành cho khách hàng của THƯ VIỆN PHÁP LUẬT. Nếu quý khách còn vướng mắc, vui lòng gửi về Email [email protected];
  • - Nội dung bài viết chỉ mang tính chất tham khảo;
  • - Điều khoản được áp dụng có thể đã hết hiệu lực tại thời điểm bạn đang đọc;
