Tiến độ thực hiện dự án Đầu tư xây dựng sân gôn Tân Thành Cà Mau mới nhất?

Nguyễn Thị Tú Uyên 444 lượt xem
06:00 | 04/04/2026
Tiến độ thực hiện dự án Đầu tư xây dựng sân gôn Tân Thành Cà Mau mới nhất? Quản lý tiến độ thực hiện dự án đầu tư xây dựng được quy định như thế nào?
Nội dung chính
  1. Tiến độ thực hiện dự án Đầu tư xây dựng sân gôn Tân Thành Cà Mau mới nhất?
  2. Quản lý tiến độ thực hiện dự án đầu tư xây dựng được quy định như thế nào?
  3. Nội dung quản lý dự án đầu tư xây dựng bao gồm những gì?

Tiến độ thực hiện dự án Đầu tư xây dựng sân gôn Tân Thành Cà Mau mới nhất?

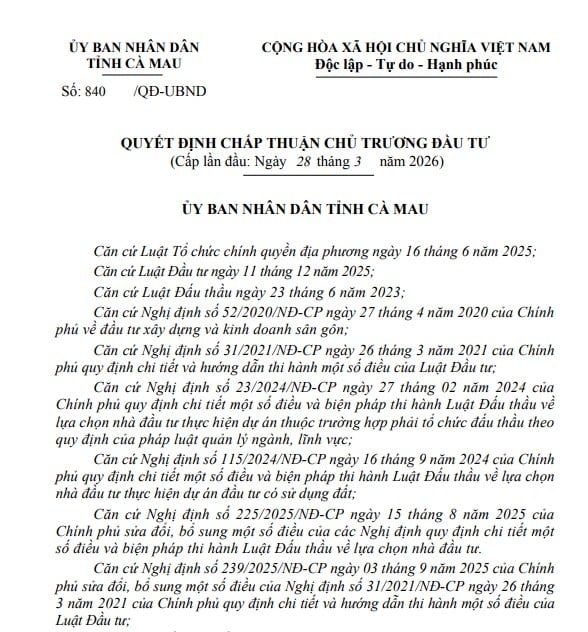

UBND tỉnh Cà Mau vừa ban hành Quyết định 840/QĐ-UBND năm 2026 quyết định chấp thuận chủ trương đầu tư dự án Đầu tư xây dựng sân gôn Tân Thành.

>>> Tải về Quyết định 840/QĐ-UBND năm 2026 quyết định chấp thuận chủ trương đầu tư dự án Đầu tư xây dựng sân gôn Tân Thành

Tại Điều 1 Quyết định 840/QĐ-UBND năm 2026 nêu rõ Chấp thuận chủ trương đầu tư dự án Đầu tư xây dựng sân gôn Tân Thành, với nội dung như sau:

[1] Hình thức lựa chọn nhà đầu tư: Đấu thầu dự án đầu tư có sử dụng đất theo quy định của pháp luật.

[2] Tên dự án đầu tư: DỰ ÁN ĐẦU TƯ XÂY DỰNG SÂN GÔN (GOLF) TÂN THÀNH.

[3] Địa điểm thực hiện dự án: Phường Tân Thành, tỉnh Cà Mau.

[...]

[8] Tiến độ thực hiện dự án

- Tiến độ góp vốn và huy động các nguồn vốn:

+ Vốn góp để thực hiện dự án: 277.114.505.772 đồng (tỷ lệ 15% tổng vốn đầu tư dự án), tương đương 10.597.113 USD; phương thức góp vốn bằng tiền mặt; góp đủ vốn khi được lựa chọn nhà đầu tư.

+ Vốn huy động: 1.570.315.532.709 đồng (tỷ lệ 85% tổng vốn đầu tư dự án), sử dụng vốn vay ngân hàng theo tiến độ dự án.

- Tiến độ thực hiện các mục tiêu hoạt động chủ yếu của dự án đầu tư; Từ Quý III/2026 đến hết Quý II/2028 (dự kiến khoảng 24 tháng) hoàn thành các công tác chuẩn bị đầu tư và thực hiện thủ tục pháp lý cho dự án.

+ Hoàn thành các thủ tục phê duyệt kết quả lựa chọn nhà đầu tư, chấp thuận nhà đầu tư.

+ Lập quy hoạch chi tiết tỷ lệ 1/500, thực hiện thủ tục về môi trường cho dự án và các nội dung có liên quan.

+ Thực hiện thủ tục về đất đai (lập hồ sơ đo đạc, cắm mốc ranh giới khu đất, bồi thường giải phóng mặt bằng, giao đất, thuê đất, thực hiện nghĩa vụ tài chính về đất đai, cấp giấy chứng nhận quyền sử dụng đất).

+ Hoàn thành thủ tục lập, thẩm định và phê duyệt báo cáo nghiên cứu khả thi, cấp phép xây dựng.

- Tiến độ xây dựng cơ bản và đưa công trình vào hoạt động hoặc khai thác vận hành: Từ Quý III/2028 đến hết Quý IV/2029 (dự kiến khoảng 18 tháng): Triển khai đầu tư xây dựng công trình hạ tầng kỹ thuật, cây xanh cảnh quan cho toàn bộ dự án; xây dựng 27 đường gôn và các công trình phụ trợ, các hạng mục còn lại của dự án và đưa dự án vào hoạt động, vận hành, khai thác.

>>> Xem thông tin chi tiết tại Quyết định 840/QĐ-UBND năm 2026 quyết định chấp thuận chủ trương đầu tư dự án Đầu tư xây dựng sân gôn Tân Thành

Tiến độ thực hiện dự án Đầu tư xây dựng sân gôn Tân Thành Cà Mau mới nhất?

Tiến độ thực hiện dự án Đầu tư xây dựng sân gôn Tân Thành Cà Mau mới nhất? (Hình từ Internet)

Quản lý tiến độ thực hiện dự án đầu tư xây dựng được quy định như thế nào?

Căn cứ Điều 34 Luật Xây dựng 2025 quy định về quản lý tiến độ thực hiện dự án đầu tư xây dựng như sau:

(1) Người quyết định đầu tư quyết định thời gian, tiến độ thực hiện khi phê duyệt dự án (bao gồm cả trường hợp điều chỉnh) bảo đảm tính khả thi, phù hợp với chủ trương được cấp có thẩm quyền chấp thuận hoặc quy định khác của pháp luật có liên quan.

(2) Chủ đầu tư, nhà thầu thi công xây dựng công trình phải lập kế hoạch tiến độ và quản lý thực hiện dự án theo tiến độ thi công xây dựng được duyệt.

(3) Khuyến khích chủ đầu tư, tư vấn quản lý dự án, nhà thầu thi công xây dựng đề xuất và áp dụng các giải pháp kỹ thuật, công nghệ và tổ chức quản lý hợp lý để rút ngắn thời gian xây dựng công trình.

Nội dung quản lý dự án đầu tư xây dựng bao gồm những gì?

Căn cứ Điều 33 Luật Xây dựng 2025 quy định như sau:

Điều 33. Nội dung quản lý dự án đầu tư xây dựng
1. Nội dung quản lý dự án đầu tư xây dựng bao gồm quản lý về phạm vi, kế hoạch công việc; khối lượng công việc; chất lượng xây dựng; tiến độ thực hiện; chi phí đầu tư xây dựng; an toàn trong thi công xây dựng; bảo vệ môi trường trong xây dựng; lựa chọn nhà thầu và hợp đồng xây dựng và các nội dung cần thiết khác theo quy định của Luật này và quy định khác của pháp luật có liên quan.
2. Chủ đầu tư có trách nhiệm thực hiện hoặc giao Ban quản lý dự án, tư vấn quản lý dự án thực hiện một phần hoặc toàn bộ nội dung quản lý dự án quy định tại khoản 1 Điều này.

Theo đó, nội dung quản lý dự án đầu tư xây dựng bao gồm quản lý về:

- Phạm vi, kế hoạch công việc;

- Khối lượng công việc;

- Chất lượng xây dựng;

- Tiến độ thực hiện;

- Chi phí đầu tư xây dựng;

- An toàn trong thi công xây dựng; bảo vệ môi trường trong xây dựng;

- Lựa chọn nhà thầu và hợp đồng xây dựng;

- Các nội dung cần thiết khác theo quy định của Luật Xây dựng 2025 và quy định khác của pháp luật có liên quan.

Nguyễn Thị Tú Uyên
Nguyễn Thị Tú Uyên Chuyên viên pháp lý

Bài viết này có hữu ích không?

  • - Nội dung nêu trên là phần giải đáp, tư vấn của chúng tôi dành cho khách hàng của THƯ VIỆN PHÁP LUẬT. Nếu quý khách còn vướng mắc, vui lòng gửi về Email [email protected];
  • - Nội dung bài viết chỉ mang tính chất tham khảo;
  • - Điều khoản được áp dụng có thể đã hết hiệu lực tại thời điểm bạn đang đọc;
  • - Mọi ý kiến thắc mắc về bản quyền của bài viết vui lòng liên hệ qua địa chỉ mail [email protected];

Dự án nhà đất Xem thêm

Bài viết mới nhất
