Mới nhất Bản đồ tuyến metro số 2 - Tuyến metro số 2 khi nào khởi công?

Nguyễn Phương Linh 246 lượt xem
08:39 | 13/11/2025
Mới nhất Bản đồ tuyến metro số 2 - Tuyến metro số 2 khi nào khởi công? Quy định chung đối với công trình tàu điện ngầm là gì?
Nội dung chính
  1. Mới nhất Bản đồ tuyến metro số 2 - Tuyến metro số 2 khi nào khởi công?
  2. Quy định chung đối với công trình tàu điện ngầm là gì?
  3. Hợp tác quốc tế trong hoạt động đầu tư xây dựng được quy định ra sao?

Mới nhất Bản đồ tuyến metro số 2 - Tuyến metro số 2 khi nào khởi công?

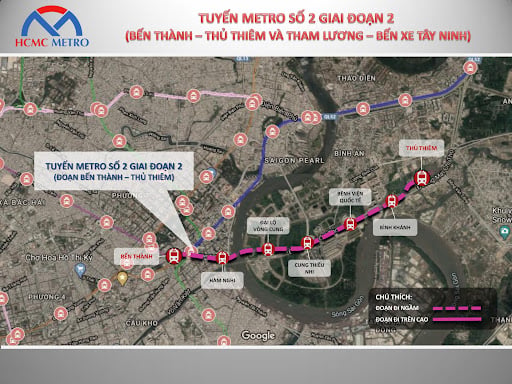

Bản đồ tuyến metro số 2 mới nhất như sau:

Bản đồ tuyến metro số 2

Tuyến metro số 2 khi nào khởi công?

Từ cuối tháng 3 đến tháng 4/2025, TP.HCM sẽ hoàn thiện thủ tục chuyển đổi nguồn vốn làm metro số 2 sang đầu tư công và khởi công dự án vào tháng 12-2025.

Theo kế hoạch, TP.HCM xác định 7 nhóm công việc trọng tâm, bao gồm xây dựng các văn bản quy phạm pháp luật liên quan và văn bản đặc biệt; huy động vốn và bố trí vốn đầu tư; trình tự, thủ tục chuẩn bị đầu tư, thực hiện dự án; phát triển đô thị theo mô hình TOD; phát triển công nghiệp, chuyển giao công nghệ và đào tạo nhân lực; vật liệu và bãi đổ thải và nhóm công việc khác. Tổng cộng có 74 nhiệm vụ cụ thể gắn với mốc thời gian rõ ràng, cùng trách nhiệm của từng sở ban ngành, đơn vị liên quan…

Về yêu cầu triển khai, UBND TP nhấn mạnh các chủ thể tham gia dự án cần xác định đây là nhiệm vụ chính trị quan trọng, cần tập trung thời gian, trí tuệ và nguồn lực. Mỗi đơn vị cần chủ động, tích cực phối hợp với tinh thần trách nhiệm cao, vì nhiệm vụ chung, đóng góp vào sự phát triển của thành phố.

Trên cơ sở đó, các cơ quan chuyên môn, chủ đầu tư, đơn vị trực thuộc UBND TP và các địa phương nơi có dự án metro đi qua chịu trách nhiệm tổ chức sắp xếp bộ máy, bố trí nhân sự phù hợp để thực hiện kế hoạch...

Với tuyến metro số 2, từ nay đến tháng 4-2025, các sở ban ngành sẽ hoàn thiện thủ tục chuyển đổi nguồn vốn từ sử dụng ODA sang đầu tư công. Sau đó, thành phố sẽ tổ chức đấu thầu và khởi công dự án vào tháng 12-2025.

Đối với 6 tuyến còn lại, TP sẽ đẩy nhanh tiến độ thực hiện các thủ tục để tổ chức lựa chọn nhà thầu và khởi công các dự án vào giai đoạn 2027. Công tác giải phóng mặt bằng các dự án này sẽ thực hiện từ giai đoạn 2025 - 2027.

Mới nhất Bản đồ tuyến metro số 2 - Tuyến metro số 2 khi nào khởi công?

Mới nhất Bản đồ tuyến metro số 2 - Tuyến metro số 2 khi nào khởi công? (Hình từ Internet)

Quy định chung đối với công trình tàu điện ngầm là gì?

Căn cứ theo Tiểu mục 2.1 Mục 2 QCVN 08:2018/BXD ban hành kèm theo Thông tư 11/2018/TT-BXD quy định như sau:

[1] Vị trí tuyến đường và nhà ga tàu điện ngầm phải được xây dựng theo quy hoạch được duyệt.

[2] Các thông số cơ bản của công trình và thiết bị của tuyến đường đảm bảo năng lực lưu chuyển được tính toán theo lượng hành khách lớn nhất dự kiến ở các giai đoạn khai thác có xét đến sự phát triển lâu dài của đô thị.

[3] Lối vào công trình tàu điện ngầm phải có cấu tạo loại trừ được khả năng tràn nước vào hầm với xác suất vượt mực nước ngập lụt dựa trên các số liệu lịch sử khí tượng thủy văn, địa chất thủy văn và các số liệu dự báo biến đổi khí hậu trong thời gian tuổi thọ của công trình.

[4] Tuyến hầm tàu điện ngầm

Chiều sâu tối thiểu để đặt tuyến hầm được xác định có kể đến việc bảo vệ các công trình xây dựng ở phía trên cũng như khả năng thi công kết cấu đường.

[5] Nhà ga trên tuyến tàu điện ngầm

- Các nhà ga được đặt ở các nơi tập trung hành khách, nơi có khả năng kết nối với các loại hình giao thông khác như gần các nhà ga đường sắt, đường bộ, đường thủy và gần các danh lam thắng cảnh của thành phố theo quy hoạch được duyệt.

- Khi lối lên xuống của hành khách từ vị trí sảnh chờ (khu vực bán và soát vé) xuống tầng ke ga có chênh cao lớn hơn 3,5 m thì phải xem xét bố trí thang cuốn phụ trợ thang bộ phục vụ hành khách.

Số thang cuốn phải đủ để thông được luồng hành khách tính toán tối đa ở chế độ giải thoát người từ nhà ga khi có sự cố và các tình huống bất lợi đồng thời xảy ra như khi một thang cuốn phải sửa chữa; một thang cuốn phải dừng do nguyên nhân không được lường trước.

- Nhà ga phải đáp ứng các yêu cầu đảm bảo cho người khuyết tật, người cao tuổi tiếp cận sử dụng theo QCVN 10:2014/BXD.

- Các hành lang trong nhà ga và các đường vượt ngầm dài trên 100 m phải xem xét bố trí băng tải phục vụ hành khách.

- Các gian thương mại, gian trưng bày và các hạng mục khác phục vụ hành khách không được cản trở lưu thông, phục vụ hành khách và ảnh hưởng tới công nghệ điều hành/quản lý tàu điện ngầm.

[6] Điều kiện đất nền phải được nghiên cứu trong trạng thái giới hạn dự kiến trước trong phạm vi ảnh hưởng tổng thể từ tương tác giữa quá trình thi công và khai thác tuyến tàu điện ngầm với môi trường địa chất. Độ sâu khảo sát phải sâu hơn đáy hầm không nhỏ hơn 10 m và bề rộng phạm vi khảo sát không nhỏ hơn 4 lần chiều sâu đáy hầm tính từ mép hầm.

[7] Kết cấu công trình tàu điện ngầm phải tính đến tác động của các tải trọng, các yếu tố tự nhiên theo QCVN 02:2009/BXD và tương tác của công trình với môi trường địa chất xung quanh.

[8] Các kết cấu chịu lực bao che bên ngoài, kết cấu chịu lực bên trong công trình tàu điện ngầm và vật liệu hoàn thiện kiến trúc của công trình phải đảm bảo yêu cầu về độ bền, độ bền lâu, an toàn cháy, ổn định đối với những tác động khác nhau của môi trường bên ngoài.

[9] Vật liệu xây dựng, kết cấu và phương pháp thi công phải đảm bảo tuổi thọ của vỏ hầm. Vỏ hầm phải kín và phải đảm bảo các yêu cầu về cường độ, độ bền, an toàn, ổn định và đảm bảo khả năng khai thác bình thường dưới những tác động khác nhau của môi trường xung quanh.

[10] Phải bảo vệ chống sự xâm nhập của nước mặt, nước ngầm và các chất lỏng khác vào công trình tàu điện ngầm. Phải có biện pháp chống ăn mòn cho công trình tàu điện ngầm.

[11] Quan trắc cho tuyến tàu điện ngầm phải thiết lập các mốc chuẩn có độ chính xác đảm bảo chất lượng thi công và quan trắc biến dạng các nhà và công trình hiện hữu trong vùng xây dựng.

[12] Các quan trắc địa kỹ thuật - môi trường trong công trình tàu điện ngầm, môi trường địa chất, các công trình tàu điện ngầm liền kề và các công trình trên mặt đất phải được thực hiện trong quá trình thi công và khai thác, sử dụng công trình tàu điện ngầm.

[13] Chất lượng xây dựng công trình tàu điện ngầm phải được thực hiện kiểm tra theo quy định hiện hành. Trong quá trình khai thác sử dụng, công trình tàu điện ngầm phải được quan trắc, theo dõi và đánh giá nhằm phát hiện các nguy cơ mất an toàn cho công trình và các công trình lân cận.

[14] Công trình tàu điện ngầm và hệ thống kỹ thuật trong công trình phải được bảo trì, bảo dưỡng định kỳ hoặc thay thế nhằm duy trì khả năng hoạt động bình thường của hệ thống theo thiết kế trong suốt thời hạn sử dụng công trình.

[15] Hệ thống kỹ thuật của công trình tàu điện ngầm phải được thiết kế đảm bảo an toàn và sử dụng năng lượng tiết kiệm và hiệu quả.

[16] Hệ thống quan trắc chất lượng không khí của công trình tàu điện ngầm phải được vận hành liên tục và giám sát độc lập để đảm bảo an toàn về chất lượng không khí.

[17] Công trình tàu điện ngầm phải được kết hợp sử dụng đa mục đích, trong đó có kể đến công năng sử dụng phòng vệ dân sự.

Hợp tác quốc tế trong hoạt động đầu tư xây dựng được quy định ra sao?

Căn cứ theo Điều 11 Luật Xây dựng 2014 quy định như sau:

- Tổ chức, cá nhân trong nước được khuyến khích mở rộng hợp tác quốc tế trong hoạt động đầu tư xây dựng, thực hiện chuyển giao công nghệ, kỹ thuật, kinh nghiệm quản lý và sử dụng vật liệu mới.

- Nhà nước bảo hộ thương hiệu xây dựng Việt Nam ở nước ngoài; tạo điều kiện hỗ trợ và có biện pháp thúc đẩy việc ký kết, thực hiện các điều ước quốc tế, thỏa thuận quốc tế trong hoạt động đầu tư xây dựng giữa tổ chức, cá nhân trong nước với tổ chức, cá nhân nước ngoài trên cơ sở bảo đảm các nguyên tắc cơ bản trong hoạt động đầu tư xây dựng quy định tại Điều 4 của Luật Xây dựng 2014.

Logo Thư viện Pháp luật
Nguyễn Phương Linh Chuyên viên pháp lý

Bài viết này có hữu ích không?

  • - Nội dung nêu trên là phần giải đáp, tư vấn của chúng tôi dành cho khách hàng của THƯ VIỆN PHÁP LUẬT. Nếu quý khách còn vướng mắc, vui lòng gửi về Email [email protected];
  • - Nội dung bài viết chỉ mang tính chất tham khảo;
  • - Điều khoản được áp dụng có thể đã hết hiệu lực tại thời điểm bạn đang đọc;
  • - Mọi ý kiến thắc mắc về bản quyền của bài viết vui lòng liên hệ qua địa chỉ mail [email protected];

Dự án nhà đất Xem thêm

Bài viết mới nhất
