Chi phí xây dựng để tính chi phí quản lý dự án và chi phí tư vấn xây dựng có bao gồm chi phí nhà tạm không?

Ngô Diễm Quỳnh 1,374 lượt xem
13:47 | 09/09/2026
Chi phí xây dựng (Chưa có thuế GTGT) để tính chi phí quản lý dự án và chi phí tư vấn xây dựng có bao gồm chi phí nhà tạm không?
Nội dung chính
  1. Chi phí xây dựng để tính chi phí quản lý dự án và chi phí tư vấn xây dựng có bao gồm chi phí nhà tạm không?
  2. Tính bảng tổng hợp dự toán chi phí xây dựng Thông tư 36/2026/TT-BXD như thế nào?
  3. Định mức dự toán xây dựng là gì?

Chi phí xây dựng để tính chi phí quản lý dự án và chi phí tư vấn xây dựng có bao gồm chi phí nhà tạm không?

Ngày 11/8/2026 Bộ xât dựng đã có Công văn 12637 /BXD-KTQLXD Tải về hướng dẫn một số vướng mắc trong quá trình triển khai thực hiện các quy định mới về quản lý hoạt động xây dựng.

Trong đó có nội dung giải đáp về xác định chi phí xây dựng như sau:

Việc xác định chi phí quản lý dự án và chi phí tư vấn xây dựng được thực hiện theo hướng dẫn tại Phụ lục VIII ban hành kèm theo Thông tư 38/2026/TT-BXD, theo đó chi phí quản lý dự án xác định theo định mức tỷ lệ % nhân với chi phí xây dựng và thiết bị (chưa có thuế giá trị gia tăng); chi phí tư vấn xây dựng xác định theo định mức tỷ lệ % nhân với chi phí xây dựng và/hoặc chi phí thiết bị (chưa có thuế giá trị gia tăng) căn cứ từng công việc tư vấn.

Chi phí xây dựng (chưa có thuế giá trị gia tăng) để tính chi phí quản lý dự án và chi phí tư vấn xây dựng xác định theo hướng dẫn tại bảng 3.8 Phụ lục III Thông tư 36/2026/TT-BXD ngày 26/6/2026, là tổng của 3 khoản mục chi phí trực tiếp (T), chi phí gián tiếp (GT), thu nhập chịu thuế tính trước (TL) và không bao gồm chi phí nhà tạm để ở và điều hành thi công.

Bảng 3.8 Phụ lục III ban hành kèm theo Thông tư 36/2026/TT-BXD như sau:

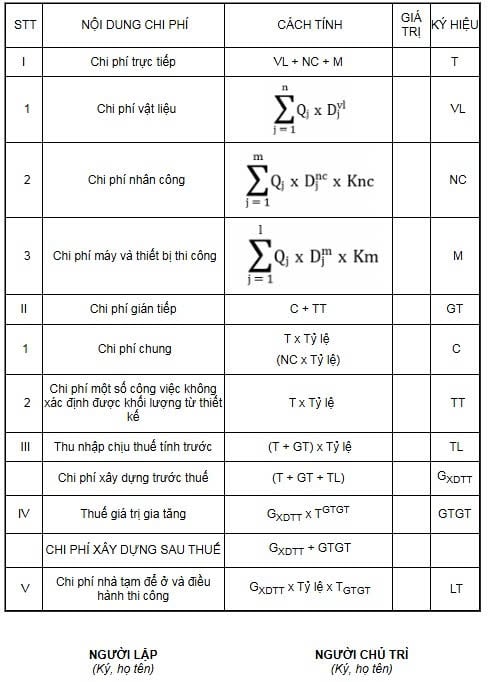

Bảng 3.8: TỔNG HỢP DỰ TOÁN CHI PHÍ XÂY DỰNG

Dự án: ...........................................................................................................

Công trình:.....................................................................................................

Đơn vị tính:...

Xem chi tiết tại Công văn 12637 /BXD-KTQLXD: Tải về

Xem thêm:

>> Hướng dẫn áp dụng định mức dự toán xây dựng công trình Thông tư 38/2026/TT-BXD ra sao?

>> Trọn bộ định mức xây dựng Thông tư 38/2026/TT-BXD bản thay thế file word, pdf tải ở đâu?

Chi phí xây dựng để tính chi phí quản lý dự án và chi phí tư vấn xây dựng có bao gồm chi phí nhà tạm không?

Chi phí xây dựng để tính chi phí quản lý dự án và chi phí tư vấn xây dựng có bao gồm chi phí nhà tạm không? (Hình từ Internet)

Tính bảng tổng hợp dự toán chi phí xây dựng Thông tư 36/2026/TT-BXD như thế nào?

Tại Mục 6 Phụ lục III ban hành kèm theo Thông tư 36/2026/TT-BXD quy định về Dự toán chi phí xây dựng công trình, hạng mục công trình tính theo khối lượng và giá xây dựng như hướng dẫn tại điểm 2.1, điểm 2.2 Phụ lục III này.

Tổng hợp dự toán chi phí xây dựng thực hiện theo bảng sau:

Bảng 3.8: TỔNG HỢP DỰ TOÁN CHI PHÍ XÂY DỰNG

Dự án: ...........................................................................................................

Công trình:.....................................................................................................

Đơn vị tính:...

Trong đó:

(1) Chi phí trực tiếp:

- Qj: Khối lượng của công tác xây dựng, nhóm công tác xây dựng, bộ phận, đơn vị kết cấu thứ j của công trình;

vl nc m

- chi phí vật liệu, nhân công, máy và thiết bị thi công trong giá công tác xây dựng, giá nhóm công tác xây dựng, giá bộ phận, đơn vị kết cấu công trình đối với công tác xây dựng thứ j. Trường hợp sử dụng giá công tác xây dựng, giá nhóm công tác xây dựng, giá bộ phận, đơn vị kết cấu công trình được xác định trên cơ sở báo giá của đơn vị thi công, nhà sản xuất, nhà cung cấp, giá được công bố của cơ quan nhà nước có thẩm quyền, theo giá tương tự ở các công trình đã thực hiện hoặc đang thực hiện mà không phân tách các thành phần chi phí vật liệu, nhân công, máy và thiết bị thi công thì được tính gộp vào chi phí vật liệu trong chi phí trực tiếp;

- Knc: hệ số nhân công làm đêm, ngày nghỉ theo quy định, lễ, Tết (nếu có) và được xác định như sau:

Knc = 1 + tỷ lệ khối lượng công việc phải làm đêm, ngày nghỉ theo quy định, lễ, Tết (nếu có) x tỷ lệ % (đơn giá nhân công của công việc làm việc vào ban đêm, ngày nghỉ theo quy định, lễ, Tết).

- Km: hệ số máy thi công làm đêm, ngày nghỉ theo quy định, lễ, Tết (nếu có) và được xác định như sau:

Km = 1 + g x (Knc - 1)

Trong đó: g là tỷ lệ tiền lương bình quân trong giá ca máy.

Khối lượng công việc phải làm đêm, ngày nghỉ theo quy định, lễ, Tết được xác định theo yêu cầu tiến độ thi công xây dựng của công trình và được chủ đầu tư thống nhất.

(2) Chi phí gián tiếp xác định theo hướng dẫn tại khoản 3 phụ lục này

- C: chi phí chung;

- TT: chi phí một số công việc không xác định được khối lượng từ thiết kế;

(3) TL: thu nhập chịu thuế tính trước xác định theo hướng dẫn tại khoản 4 phụ lục này;

(4) GXDTT: chi phí xây dựng công trình, hạng mục công trình, bộ phận, phần việc, công tác trước thuế;

(5) TGTGT: mức thuế suất thuế GTGT quy định cho công tác xây dựng;

(6) GXD: chi phí xây dựng sau thuế

(7) LT: chi phí nhà tạm để ở và điều hành thi công xác định theo hướng dẫn tại khoản 5 phụ lục này.

Lưu ý: Trường hợp một số công việc, bộ phận, hạng mục công trình có yêu cầu thiết kế riêng hoặc sử dụng công nghệ, biện pháp thi công đặc thù, chỉ có một hoặc một số đơn vị có đủ năng lực thực hiện từ sản xuất, cung cấp đến thi công, lắp đặt hoàn thiện và được xác định chi phí xây dựng trên cơ sở báo giá trọn gói của các đơn vị đó, phù hợp với hồ sơ thiết kế, chỉ dẫn kỹ thuật và các yêu cầu liên quan khác của công trình, hạng mục công trình, thì chi phí xây dựng đối với các công việc, bộ phận, hạng mục công trình này được tổng hợp tại Bảng 3.9 dưới đây.

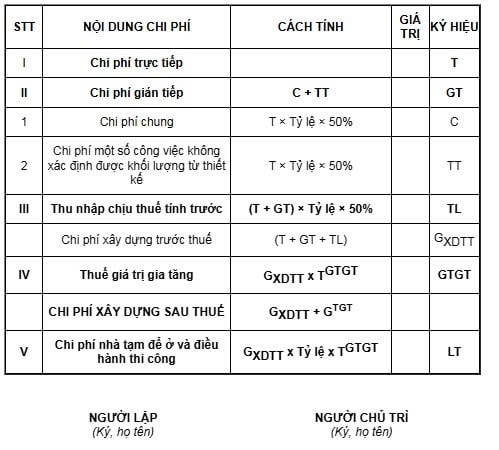

Bảng 3.9: TỔNG HỢP DỰ TOÁN CHI PHÍ XÂY DỰNG

Dự án: ...........................................................................................................

Công trình:.....................................................................................................

Đơn vị tính:...

Trong đó:

(1) Chi phí trực tiếp được xác định theo báo giá của đơn vị có đủ năng lực thực hiện trọn gói từ sản xuất, cung cấp đến thi công, lắp đặt hoàn thiện đối với công trình, hạng mục công trình có yêu cầu thiết kế riêng hoặc sử dụng công nghệ, biện pháp thi công đặc thù;

(2) Chi phí gián tiếp xác định bằng 50% chi phí gián tiếp theo hướng dẫn tại khoản 3 Phụ lục này.

- C: chi phí chung;

- TT: chi phí một số công việc không xác định được khối lượng từ thiết kế;

(3) TL: thu nhập chịu thuế tính trước xác định bằng 50% thu nhập chịu thuế tính trước theo hướng dẫn tại khoản 4 Phụ lục này;

(4) GXDTT: chi phí xây dựng công trình, hạng mục công trình trước thuế;

(5) TGTGT: mức thuế suất thuế GTGT theo quy định;

(6) GXD: chi phí xây dựng sau thuế;

(7) LT: chi phí nhà tạm để ở và điều hành thi công xác định theo hướng dẫn tại khoản 5 Phụ lục này.

Định mức dự toán xây dựng là gì?

Căn cứ Điều 19 Nghị định 206/2026/NĐ-CP quy định như sau:

Điều 19. Hệ thống định mức xây dựng
1. Hệ thống định mức xây dựng gồm định mức kinh tế - kỹ thuật và định mức chi phí. Định mức kinh tế - kỹ thuật gồm định mức cơ sở và định mức dự toán.
2. Định mức cơ sở gồm định mức sử dụng vật liệu, định mức năng suất lao động, định mức năng suất máy và thiết bị thi công được xác định phù hợp với yêu cầu kỹ thuật, quy chuẩn, tiêu chuẩn xây dựng và được sử dụng để xác định hoặc điều chỉnh định mức dự toán.
3. Định mức dự toán:
a) Định mức dự toán là mức hao phí cần thiết về vật liệu, nhân công, máy và thiết bị thi công được xác định phù hợp với yêu cầu kỹ thuật, điều kiện thi công và biện pháp thi công để hoàn thành một đơn vị khối lượng công tác xây dựng công trình;
b) Định mức dự toán được áp dụng, tham khảo để xác định giá xây dựng công trình, làm cơ sở để lập và quản lý chi phí đầu tư xây dựng.
4. Định mức chi phí gồm: định mức tính bằng tỷ lệ phần trăm (%) và định mức tính bằng giá trị. Định mức chi phí là cơ sở để xác định giá xây dựng công trình, dự toán chi phí của một số loại công việc, chi phí trong đầu tư xây dựng như chi phí gián tiếp, thu nhập chịu thuế tính trước, chi phí quản lý dự án, chi phí tư vấn xây dựng và một số nội dung chi phí khác.
5. Hệ thống định mức xây dựng quy định tại khoản 1 Điều này do các cơ quan có thẩm quyền ban hành theo quy định tại Điều 20 Nghị định này.
6. Định mức dự toán công trình áp dụng cho dự án có quy mô lớn, kỹ thuật phức tạp, sử dụng công nghệ mới chưa phổ biến ở Việt Nam; có công tác xây dựng sử dụng công nghệ thi công mới, sử dụng vật liệu mới chưa được quy định trong hệ thống định mức quy định tại khoản 3 Điều này.

Theo đó, định mức dự toán là mức hao phí cần thiết về vật liệu, nhân công, máy và thiết bị thi công được xác định phù hợp với yêu cầu kỹ thuật, điều kiện thi công và biện pháp thi công để hoàn thành một đơn vị khối lượng công tác xây dựng công trình.

Định mức dự toán được áp dụng, tham khảo để xác định giá xây dựng công trình, làm cơ sở để lập và quản lý chi phí đầu tư xây dựng.

Logo Thư viện Pháp luật
Ngô Diễm Quỳnh Chuyên viên pháp lý

Bài viết này có hữu ích không?

  • - Nội dung nêu trên là phần giải đáp, tư vấn của chúng tôi dành cho khách hàng của THƯ VIỆN PHÁP LUẬT. Nếu quý khách còn vướng mắc, vui lòng gửi về Email [email protected];
  • - Nội dung bài viết chỉ mang tính chất tham khảo;
  • - Điều khoản được áp dụng có thể đã hết hiệu lực tại thời điểm bạn đang đọc;
  • - Mọi ý kiến thắc mắc về bản quyền của bài viết vui lòng liên hệ qua địa chỉ mail [email protected];

Hỏi đáp pháp luật về Xây dựng - Đô thị Xem thêm

Bài viết mới nhất
