Dự án sân bay Long Thành giai đoạn 2 sẽ triển khai xây dựng những công trình nào?
Theo khoản 6 Điều 2 Nghị quyết 94/2015/QH13 về chủ trương đầu tư Dự án Cảng hàng không quốc tế Long Thành nêu rõ thời gian và lộ trình thực hiện như sau:
Điều 2.
[...]
6. Thời gian và lộ trình thực hiện:
Dự án Cảng hàng không quốc tế Long Thành gồm 3 giai đoạn:
Giai đoạn 1: Đầu tư xây dựng 01 đường cất hạ cánh và 01 nhà ga hành khách cùng các hạng mục phụ trợ đồng bộ với công suất 25 triệu hành khách/năm, 1,2 triệu tấn hàng hóa/năm; chậm nhất năm 2025 hoàn thành và đưa vào khai thác;
Giai đoạn 2: Tiếp tục đầu tư xây dựng thêm 01 đường cất hạ cánh cấu hình mở và 01 nhà ga hành khách để đạt công suất 50 triệu hành khách/năm, 1,5 triệu tấn hàng hóa/năm;
Giai đoạn 3: Hoàn thành các hạng mục của Dự án để đạt công suất 100 triệu hành khách/năm và 05 triệu tấn hàng hóa/năm.
Chính phủ chỉ đạo lập báo cáo nghiên cứu khả thi đối với từng giai đoạn của Dự án và báo cáo Quốc hội thông qua trước khi quyết định đầu tư.
Theo đó, dự án sân bay Long Thành giai đoạn 2 sẽ triển khai đầu tư xây dựng một số hạng mục sau:
- 01 đường cất hạ cánh cấu hình mở.
- 01 nhà ga hành khách để đạt công suất 50 triệu hành khách/năm, 1,5 triệu triệu tấn hàng hóa/năm.

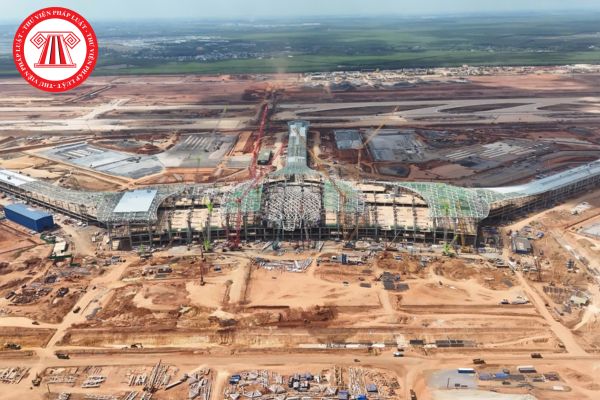

Dự án sân bay Long Thành giai đoạn 2 sẽ triển khai xây dựng những công trình nào? (Hình từ Internet)
Dự án sân bay Long Thành giai đoạn 1 được quy định ra sao?
Căn cứ theo Mục I Thông báo 139/TB-VPCP năm 2025 quy định về dự án sân bay Long Thành giai đoạn 1 như sau:
Cảng hàng không quốc tế Long Thành là công trình trọng điểm quốc gia, được Thủ tướng Chính phủ quan tâm, chỉ đạo sát sao. Đến nay, điều đáng mừng là công trình đã có hình hài rõ nét. Tuy nhiên, yêu cầu các chủ đầu tư, nhà thầu và các bộ, ngành liên quan cần quán triệt mục tiêu không thay đổi của Dự án là cơ bản phải hoàn thành trong năm 2025, đưa vào vận hành, khai thác thương mại vào nửa đầu năm 2026. Thủ tướng Chính phủ yêu cầu:
[1] Dự án thành phần 1:
- Các chủ đầu tư khẩn trương triển khai công trình trụ sở các cơ quan quản lý nhà nước, phân công công việc phải rõ người, rõ việc, rõ sản phẩm, rõ trách nhiệm, rõ tiến độ, rõ thẩm quyền và dứt khoát hoàn thành trong năm 2025.
- Bộ Nông nghiệp và Môi trường triển khai và hoàn thành công trình Trụ sở trạm kiểm dịch thực vật, động vật trong năm 2025 theo đúng cam kết; hoàn thành công tác kiểm điểm trách nhiệm cá nhân, tập thể liên quan đến chậm triển khai công trình này theo yêu cầu của Thủ tướng Chính phủ, báo cáo Thủ tướng Chính phủ trước ngày 30 tháng 3 năm 2025 (Thủ tướng Chính phủ đã yêu cầu nhiều lần).
[2] Dự án thành phần 2:
VATM chỉ đạo khẩn trương triển khai công trình bảo đảm chất lượng để chạy thử vào tháng 10 năm 2025 theo như cam kết; phối hợp chặt chẽ với ACV để bảo đảm đồng bộ hạ tầng kỹ thuật, phục vụ công tác chạy thử nghiệm thiết bị và khai thác, vận hành Dự án.
[3] Dự án thành phần 3:
- Dự án thành phần 3 có khối lượng công việc nặng nề nhất, đặc biệt là phần mái của Nhà ga hành khách đang được ACV tích cực triển khai. ACV chỉ đạo khẩn trương thi công các hạng mục, triển khai thi công “3 ca, 4 kíp”, phải “xuyên ngày lễ, ngày nghỉ”; “ăn tranh thủ, ngủ khẩn trương”, “vượt nắng, thắng mưa, không thua bão gió” đối với các công việc của Nhà ga hành khách sau khi hoàn thành công tác lợp mái, tích cực triển khai các gói thầu để cơ bản hoàn thành trong năm 2025.
- ACV phối hợp với Ủy ban nhân dân tỉnh Đồng Nai trong công tác cấp mỏ vật liệu xây dựng, cung ứng đủ khối lượng theo tiến độ của công trình và theo yêu cầu của ACV.
[4] Dự án thành phần 4:
- Bộ Xây dựng nghiên cứu phương án lựa chọn nhà đầu tư trong trường hợp đặc biệt theo thẩm quyền và theo quy định của pháp luật để VNA đầu tư Hangar số 1 và số 2, Vietjet Air đầu tư Hangar số 3 và số 4 trên tinh thần đặt lợi ích quốc gia, dân tộc lên trên hết; tuyệt đối không để “chạy chọt”, “xin cho”, tham nhũng, lãng phí. VNA và Vietjet Air tích cực thi đua trong quá trình đầu tư, quyết tâm hoàn thành các hạng mục trong năm 2025 như cam kết. Nếu không hoàn thành, sẽ xử lý theo quy định của pháp luật.
- Bộ Xây dựng chỉ đạo triển khai các hạng mục, bảo đảm hoàn thành đồng bộ với các dự án thành phần khác.
[5] Các nội dung khác:
- Bộ Xây dựng khẩn trương hoàn thiện, trình Thủ tướng Chính phủ phê duyệt điều chỉnh Dự án để có đầy đủ cơ sở triển khai theo yêu cầu của Quốc hội, Chính phủ và Thủ tướng Chính phủ.
- Bộ Nông nghiệp và Môi trường đề xuất áp dụng cơ chế đặc thù trong cấp phép khai thác khoáng sản làm vật liệu xây dựng thông thường cung cấp cho các dự án, trình Chính phủ trong tháng 3 năm 2025.
- Tỉnh ủy, Ủy ban nhân dân tỉnh Đồng Nai chỉ đạo việc cấp vật liệu cát, đá, đất đủ cho các dự án theo tiến độ, đáp ứng yêu cầu của Thủ tướng Chính phủ theo cam kết; triển khai cấp mỏ vật liệu sau khi Chính phủ có Nghị quyết cho phép áp dụng cơ chế đặc thù.
- Giao Phó Thủ tướng Trần Hồng Hà trực tiếp chỉ đạo triển khai Dự án Cảng hàng không quốc tế Long Thành bảo đảm tiến độ theo chỉ đạo của Thủ tướng Chính phủ.
Việc quy hoạch mạng lưới đường bộ được quy định ra sao?
Căn cứ theo khoản 1 Điều 5 Luật Đường bộ 2024 quy định quy hoạch mạng lưới đường bộ như sau:
- Quy hoạch mạng lưới đường bộ là quy hoạch ngành quốc gia, xác định phương hướng phát triển, tổ chức không gian hệ thống quốc lộ làm cơ sở để định hướng lập quy hoạch kết cấu hạ tầng đường bộ, phát triển mạng lưới đường bộ;
- Việc lập, thẩm định, phê duyệt, điều chỉnh quy hoạch mạng lưới đường bộ phải tuân thủ quy định của pháp luật về quy hoạch và bảo đảm kết nối phương thức vận tải đường bộ với các phương thức vận tải khác;
Bộ Giao thông vận tải tổ chức lập quy hoạch mạng lưới đường bộ trình Thủ tướng Chính phủ phê duyệt.
Tuy nhiên theo khoản 1 Điều 7 Nghị định 144/2025/NĐ-CP thì từ 1/5/2025 thẩm quyền phê duyệt quy hoạch mạng lưới đường bộ quy định tại điểm c khoản 1 Điều 5 Luật Đường bộ 2024 do Bộ trưởng Bộ Xây dựng thực hiện.
Bài viết này có hữu ích không?
- - Nội dung nêu trên là phần giải đáp, tư vấn của chúng tôi dành cho khách hàng của THƯ VIỆN PHÁP LUẬT. Nếu quý khách còn vướng mắc, vui lòng gửi về Email [email protected];
- - Nội dung bài viết chỉ mang tính chất tham khảo;
- - Điều khoản được áp dụng có thể đã hết hiệu lực tại thời điểm bạn đang đọc;
- - Mọi ý kiến thắc mắc về bản quyền của bài viết vui lòng liên hệ qua địa chỉ mail [email protected];
