Hướng dẫn lập bản vẽ hoàn công từ 01/07/2026 như thế nào?
Tại Phụ lục IIb ban hành kèm theo Nghị định 207/2026/NĐ-CP có hướng dẫn lập bản vẽ hoàn công từ 01/07/2026 như sau:
- Lập bản vẽ hoàn công:
+ Trường hợp các kích thước, thông số thực tế của hạng mục công trình, công trình xây dựng không vượt quá sai số cho phép so với kích thước, thông số thiết kế thì bản vẽ thi công được chụp (photocopy) lại và được các bên liên quan đóng dấu, ký xác nhận lên bản vẽ để làm bản vẽ hoàn công. Nếu các kích thước, thông số thực tế thi công có thay đổi so với kích thước, thông số của thiết kế bản vẽ thi công được phê duyệt thì cho phép nhà thầu thi công xây dựng ghi lại các trị số kích thước, thông số thực tế trong ngoặc đơn bên cạnh hoặc bên dưới các trị số kích thước, thông số cũ trong tờ bản vẽ này;
+ Trong trường hợp cần thiết, nhà thầu thi công xây dựng có thể vẽ lại bản vẽ hoàn công mới, có khung tên bản vẽ hoàn công tương tự như mẫu dấu bản vẽ hoàn công quy định tại Phụ lục IIb kèm theo Nghị định 207/2026/NĐ-CP;
+ Đối với các bộ phận công trình bị che khuất phải được lập bản vẽ hoàn công hoặc được đo đạc xác định kích thước, thông số thực tế trước khi tiến hành công việc tiếp theo;
+ Trường hợp nhà thầu giám sát thi công xây dựng, thi công xây dựng liên danh thì từng thành viên trong liên danh có trách nhiệm lập, ký xác nhận bản vẽ hoàn công phần việc do mình thực hiện, không được ủy quyền cho thành viên khác trong liên danh thực hiện.
- Mẫu dấu bản vẽ hoàn công:

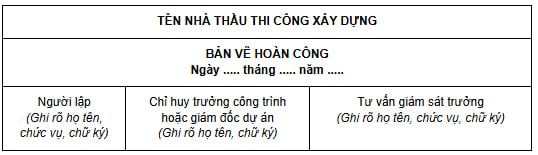

+ Mẫu số 1:

Ghi chú: không áp dụng cho hình thức hợp đồng thầu chính, thầu phụ, hợp đồng EPC, hợp đồng chìa khóa trao tay. Kích thước dấu tùy thuộc kích cỡ chữ.
+ Mẫu số 2:

Ghi chú: áp dụng hình thức hợp đồng thầu chính, thầu phụ, hợp đồng EPC, hợp đồng chìa khóa trao tay. Kích thước dấu tùy thuộc kích cỡ chữ.
Xem thêm

Hướng dẫn lập bản vẽ hoàn công từ 01/07/2026 như thế nào? (Hình từ Internet)
Thí nghiệm đối chứng trong quá trình thi công xây dựng được thực hiện trong các trường hợp nào?
Căn cứ khoản 1 Điều 8 Nghị định 207/2026/NĐ-CP quy định về thí nghiệm đối chứng, kiểm định xây dựng, thử nghiệm khả năng chịu lực của kết cấu công trình như sau:
Điều 8. Thí nghiệm đối chứng, kiểm định xây dựng, thử nghiệm khả năng chịu lực của kết cấu công trình
1. Thí nghiệm đối chứng trong quá trình thi công xây dựng được thực hiện trong các trường hợp sau:
a) Được quy định trong chỉ dẫn kỹ thuật, hồ sơ thiết kế xây dựng được phê duyệt, hợp đồng xây dựng;
b) Khi vật liệu, sản phẩm xây dựng, thiết bị lắp đặt vào công trình hoặc công trình được thi công xây dựng có dấu hiệu không bảo đảm chất lượng theo yêu cầu của hồ sơ thiết kế.
[...]
Như vậy, thí nghiệm đối chứng trong quá trình thi công xây dựng được thực hiện trong các trường hợp sau:
- Được quy định trong chỉ dẫn kỹ thuật, hồ sơ thiết kế xây dựng được phê duyệt, hợp đồng xây dựng;
- Khi vật liệu, sản phẩm xây dựng, thiết bị lắp đặt vào công trình hoặc công trình được thi công xây dựng có dấu hiệu không bảo đảm chất lượng theo yêu cầu của hồ sơ thiết kế.
Ai có trách nhiệm lập nhật ký thi công xây dựng công trình và bản vẽ hoàn công?
Căn cứ khoản 13 Điều 15 Nghị định 207/2026/NĐ-CP quy định về trách nhiệm của nhà thầu thi công xây dựng như sau:
Điều 15. Trách nhiệm của nhà thầu thi công xây dựng
[...]
10. Thực hiện trắc đạc, quan trắc công trình theo yêu cầu thiết kế. Thực hiện thí nghiệm, kiểm tra chạy thử đơn động và chạy thử liên động theo kế hoạch trước khi đề nghị nghiệm thu.
11. Nhà thầu chính có trách nhiệm kiểm tra công tác thi công xây dựng đối với các phần việc do nhà thầu phụ thực hiện.
12. Sử dụng chi phí về an toàn trong thi công xây dựng công trình đúng mục đích.
13. Lập nhật ký thi công xây dựng công trình và bản vẽ hoàn công theo quy định tại Phụ lục II Nghị định này.
14. Thực hiện nghiệm thu theo quy định tại khoản 6 Điều 14, các Điều 22, 23 và 24 Nghị định này.
15. Báo cáo chủ đầu tư về tiến độ, chất lượng, khối lượng, an toàn thi công xây dựng theo quy định của hợp đồng xây dựng và quy định của pháp luật khác có liên quan hoặc báo cáo đột xuất theo yêu cầu của chủ đầu tư.
16. Hoàn trả mặt bằng, di chuyển vật tư, máy móc, thiết bị và những tài sản khác của mình ra khỏi công trường sau khi công trình đã được nghiệm thu, trừ trường hợp trong hợp đồng xây dựng có thỏa thuận khác.
[...]
Như vậy, nhà thầu thi công xây dựng có trách nhiệm lập nhật ký thi công xây dựng công trình và bản vẽ hoàn công.
Bài viết này có hữu ích không?
- - Nội dung nêu trên là phần giải đáp, tư vấn của chúng tôi dành cho khách hàng của THƯ VIỆN PHÁP LUẬT. Nếu quý khách còn vướng mắc, vui lòng gửi về Email [email protected];
- - Nội dung bài viết chỉ mang tính chất tham khảo;
- - Điều khoản được áp dụng có thể đã hết hiệu lực tại thời điểm bạn đang đọc;
- - Mọi ý kiến thắc mắc về bản quyền của bài viết vui lòng liên hệ qua địa chỉ mail [email protected];
