Định mức chi phí chung trong xây dựng theo Thông tư 36/2026 thế nào?
Căn cứ theo Phụ lục 3 ban hành kèm theo Thông tư 36/2026/TT-BXD quy định định mức chi phí chung trong xây dựng như sau:
[1] Định mức chi phí chung trong giai đoạn lập tổng mức đầu tư xây dựng
Đơn vị tính: %
TT | Loại công trình[1] thuộc dự án | Tỷ lệ (%) |
1 | Công trình dân dụng | 7,3 |
Riêng công trình tu bổ, phục hồi di tích lịch sử, văn hoá | 11,6 | |
2 | Công trình công nghiệp | 6,2 |
Riêng công trình xây dựng đường hầm thủy điện, hầm lò | 7,3 | |
3 | Công trình giao thông | 6,2 |
Riêng công trình hầm giao thông | 7,3 | |
4 | Công trình nông nghiệp và môi trường | 6,1 |
Riêng công trình đường hầm | 7,3 | |
5 | Công trình hạ tầng kỹ thuật | 5,5 |
[2] Định mức chi phí chung trong giai đoạn lập dự toán xây dựng

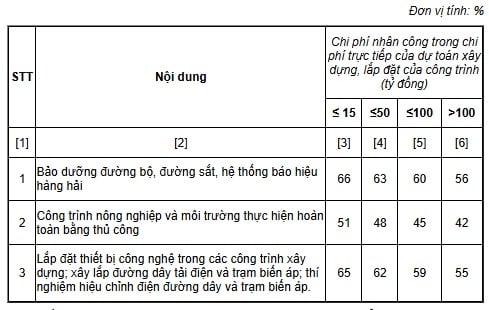

[3] Định mức chi phí chung tính trên chi phí nhân công

Vừa rồi là thông tin về câu hỏi: "Định mức chi phí chung trong xây dựng theo Thông tư 36/2026 thế nào?"
>>> Xem thêm: Danh mục loại công trình công bố chỉ số giá xây dựng từ 1/7/2026 thế nào?
>>> Xem thêm: Hướng dẫn định giá nhân công xây dựng mới nhất 2026 thế nào?

Định mức chi phí chung trong xây dựng theo Thông tư 36/2026 thế nào? (Hình từ Internet)
Chi phí quản lý dự án dùng để tổ chức quản lý việc thực hiện và thực hiện các công việc nào?
Tại khoản 3 Điều 4 Thông tư 36/2026/TT-BXD quy định chi phí quản lý dự án dùng để tổ chức quản lý việc thực hiện và thực hiện các công việc dưới đây:
- Tổ chức quản lý việc thực hiện các công việc: giám sát công tác khảo sát xây dựng; tuyển chọn thiết kế kiến trúc công trình hoặc lựa chọn phương án thiết kế kiến trúc công trình; công tác bồi thường, hỗ trợ và tái định cư thuộc trách nhiệm của chủ đầu tư; lập, thẩm tra Báo cáo nghiên cứu tiền khả thi đầu tư xây dựng, Báo cáo đề xuất chủ trương đầu tư, Báo cáo nghiên cứu khả thi đầu tư xây dựng hoặc Báo cáo kinh tế - kỹ thuật đầu tư xây dựng; lập, thẩm tra thiết kế xây dựng triển khai sau khi dự án được phê duyệt và dự toán xây dựng; lựa chọn nhà thầu trong hoạt động xây dựng; quản lý chất lượng, khối lượng, tiến độ, chi phí xây dựng, hợp đồng xây dựng; quản lý hệ thống thông tin công trình, tổ chức quản lý thực hiện mô hình thông tin công trình và chuyển đổi số dự án (nếu có); thu thập và cung cấp thông tin dữ liệu phục vụ công tác quản lý chi phí đầu tư xây dựng theo yêu cầu của cơ quan Nhà nước có thẩm quyền; đảm bảo an toàn lao động và vệ sinh môi trường của công trình; khảo sát, thu thập, xác định định mức dự toán xây dựng công trình; xác định giá xây dựng công trình, chỉ số giá xây dựng công trình; kiểm tra chất lượng vật liệu, cấu kiện, sản phẩm xây dựng, thiết bị lắp đặt vào công trình; kiểm định chất lượng bộ phận công trình, hạng mục công trình, toàn bộ công trình và thí nghiệm chuyên ngành xây dựng theo yêu cầu; kiểm soát chi phí đầu tư xây dựng; lập báo cáo đánh giá tác động môi trường sơ bộ, báo cáo đánh giá tác động môi trường, quan trắc và giám sát môi trường trong quá trình thi công xây dựng theo quy định của pháp luật về bảo vệ môi trường; nghiệm thu, thanh toán, quyết toán hợp đồng; thanh toán, quyết toán vốn đầu tư xây dựng công trình; giám sát, đánh giá đầu tư; nghiệm thu, bàn giao công trình; khởi công, khánh thành (nếu có), tuyên truyền quảng cáo và tổ chức quản lý việc thực hiện các công việc cần thiết khác để phục vụ cho công tác quản lý dự án;
- Thực hiện các công việc: giám sát, đánh giá đầu tư; theo dõi, kiểm tra chi phí đầu tư xây dựng; kiểm tra, rà soát và thẩm định các nội dung tính toán, xác định tổng mức đầu tư xây dựng trước khi trình thẩm định và hoàn thiện tổng mức đầu tư xây dựng theo ý kiến của cơ quan thẩm định để trình người quyết định đầu tư phê duyệt; thẩm định một số nội dung đối với dự án đầu tư lập thiết kế FEED, thiết kế kinh tế kỹ thuật tại Báo cáo nghiên cứu khả thi hoặc dự án lập thiết kế bản vẽ thi công tại Báo cáo kinh tế - kỹ thuật khi được người quyết định đầu tư giao (nếu có); thẩm định thiết kế xây dựng triển khai sau khi dự án được phê duyệt và thẩm định dự toán xây dựng; xác định dự toán gói thầu xây dựng (trong trường hợp xác định từ sơ bộ tổng mức đầu tư xây dựng, tổng mức đầu tư xây dựng, dự toán xây dựng công trình đã phê duyệt) và thực hiện các công việc cần thiết khác thuộc trách nhiệm của chủ đầu tư.
Quản lý, công bố giá nhân công xây dựng thế nào?
Theo khoản 4 Điều 11 Thông tư 36/2026/TT-BXD quy định quản lý, công bố giá nhân công xây dựng như sau:
- Giá nhân công xây dựng được công bố trên địa bàn phải phù hợp với giá nhân công xây dựng trên thị trường lao động của địa phương, phù hợp với đặc điểm, tính chất công việc của nhân công xây dựng; đã bao gồm lương, phụ cấp lương theo đặc điểm tính chất của sản xuất xây dựng và một số khoản chi phí thuộc trách nhiệm của người lao động phải trả theo quy định. Chi phí thuộc trách nhiệm của người lao động phải trả theo quy định gồm: bảo hiểm xã hội, bảo hiểm y tế, bảo hiểm thất nghiệp, kinh phí công đoàn và một số khoản phải trả khác;
- Sở Xây dựng căn cứ vào hướng dẫn phương pháp xác định giá nhân công xây dựng tại Thông tư 37/2026/TT-BXD, chủ trì, phối hợp với các cơ quan có liên quan tổ chức thực hiện hoặc thuê tư vấn có đủ điều kiện năng lực thực hiện khảo sát, thu thập thông tin để xác định đơn giá nhân công xây dựng trên địa bàn; công bố theo mẫu quy định tại Phụ lục VII Thông tư này; cập nhật vào Hệ thống thông tin, dữ liệu định mức, giá, chỉ số giá xây dựng và gửi kết quả công bố kèm theo tệp dữ liệu điện tử (theo mẫu thống nhất) về Bộ Xây dựng để theo dõi, quản lý;
- Thời điểm công bố đơn giá nhân công xây dựng theo năm là trước ngày 15 tháng 01 của năm tiếp theo hoặc sớm hơn khi giá nhân công trên địa bàn có biến động bất thường.
Bài viết này có hữu ích không?
- - Nội dung nêu trên là phần giải đáp, tư vấn của chúng tôi dành cho khách hàng của THƯ VIỆN PHÁP LUẬT. Nếu quý khách còn vướng mắc, vui lòng gửi về Email [email protected];
- - Nội dung bài viết chỉ mang tính chất tham khảo;
- - Điều khoản được áp dụng có thể đã hết hiệu lực tại thời điểm bạn đang đọc;
- - Mọi ý kiến thắc mắc về bản quyền của bài viết vui lòng liên hệ qua địa chỉ mail [email protected];
