Kế hoạch 292 KH UBND Quảng Trị bồi thường và hỗ trợ tái định cư phục vụ đường sắt cao tốc Bắc Nam?
Nội dung chính
  1. Kế hoạch 292 KH UBND Quảng Trị bồi thường và hỗ trợ tái định cư phục vụ đường sắt cao tốc Bắc Nam?
  2. Yêu cầu chung đối với kết cấu hạ tầng đường sắt bao gồm những gì?
  3. Quy tắc giao thông đường sắt là gì?

Kế hoạch 292 KH UBND Quảng Trị bồi thường và hỗ trợ tái định cư phục vụ đường sắt cao tốc Bắc Nam?

Ngày 31/7/2025, UBND tỉnh Quảng Trị đã ban hành Kế hoạch 292/KH-UBND năm 2025 về thực hiện công tác bồi thường, hỗ trợ và tái định cư Dự án đường sắt tốc độ cao trễn trục Bắc - Nam đoạn qua địa phận tỉnh Quảng Trị.

>>> TẢI VỀ Kế hoạch 292/KH-UBND năm 2025

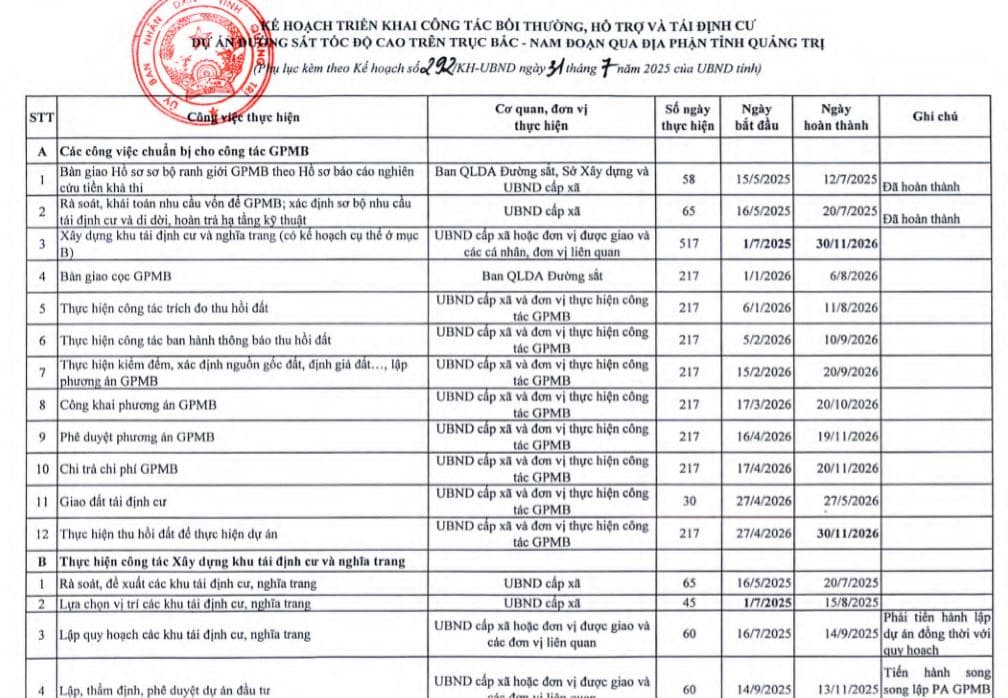

Căn cứ theo Mục 2 Kế hoạch 292/KH-UBND năm 2025 kế hoạch 292 KH UBND Quảng Trị bồi thường và hỗ trợ tái định cư phục vụ đường sắt cao tốc Bắc Nam như sau:

[1] Các công việc chuẩn bị cho công tác giải phóng mặt bằng

- Bàn giao Hồ sơ sơ bộ ranh giới giải phóng mặt bằng theo Hồ sơ báo cáo nghiên cứu tiền khả thi: Đã hoàn thành ngày 12/7/2025.

- Rà soát, khái toán nhu cầu vốn để giải phóng mặt bằng; xác định sơ bộ nhu cầu tái định cư và di dời, hoàn trả hạ tầng kỹ thuật: Hoàn thành trước ngày 20/7/2025.

- Xây dựng khu tái định cư và nghĩa trang: Bắt đầu từ ngày 01/7/2025 và hoàn thành trước 30/11/2026.

- Bàn giao cọc giải phóng mặt bằng: Bắt đầu từ ngày 01/01/2026 và hoàn thành trước ngày 06/8/2026.

[2] Công tác bồi thường, hỗ trợ và tái định cư thực hiện Dự án

- Công tác trích đo, kiểm đếm:

+ Công tác trích đo hiện trường, lập và hoàn thiện hồ sơ trích đo: Bắt đầu từ ngày 06/01/2026 và hoàn thành trước ngày 11/8/2026.

+ Ban hành Thông báo thu hồi đất: Bắt đầu từ ngày 05/02/2026 và hoàn thành trước ngày 10/9/2026.

+ Tổ chức điều tra, khảo sát, đo đạc, kiểm đếm, lập phương án giải phóng mặt bằng: Bắt đầu từ ngày 15/02/2026 và hoàn thành trước ngày 20/9/2026.

+ Tổ chức công khai, lấy ý kiến và kết thúc công khai phương án giải phóng mặt bằng: Bắt đầu từ ngày 17/3/2026 và hoàn thành trước ngày 20/10/2026.

+ Tổ chức thẩm định, phê duyệt phương án giải phóng mặt bằng: Bắt đầu từ ngày 16/4/2026 và hoàn thành trước ngày 19/11/2026.

+ Tổ chức chi trả tiền giải phóng mặt bằng: Bắt đầu từ ngày 17/4/2026 và hoàn thành trước ngày 20/11/2026.

+ Tổ chức giao đất tái định cư: Bắt đầu từ ngày 27/4/2026 và hoàn thành trước ngày 27/5/2026.

+ Thực hiện thu hồi đất để thực hiện dự án: Bắt đầu từ ngày 27/4/2026 và hoàn thành trước ngày 30/11/2026.

- Công tác xây dựng khu tái định cư, khu nghĩa trang

+ Rà soát, đề xuất khu tái định cư, nghĩa trang: Hoàn thành trước 20/7/2025.

+ Lựa chọn vị trí khu tái định cư, nghĩa trang: Hoàn thành trước 15/8/2025

+ Lập quy hoạch khu tái định cư, nghĩa trang: Hoàn thành trước 14/9/2025.

+ Lập, thẩm định, phê duyệt dự án đầu tư: Hoàn thành trước 13/11/2025.

+ Lập phương án giải phóng mặt bằng các khu tái định cư, nghĩa trang (nếu có): Hoàn thành trước 12/01/2026.

+ Thi công các khu tái định cư, các khu nghĩa trang (bao gồm các cơ sở hạ tầng...): Hoàn thành trước 27/4/2026.

+ Tổ chức giao đất cho các đối tượng tái định cư, di dời mồ mả: Hoàn thành trước 27/5/2026.

+ Người dân tiến hành xây dựng nhà ở, di dời lăng mộ trong phạm vi bị ảnh hưởng của Dự án: Hoàn thành trước 23/11/2026.

+ Bàn giao mặt bằng (của các hộ thuộc diện tái định cư): Hoàn thành trước 30/11/2026.

[3] Công tác khởi công các khu tái định cư vào ngày 19/8/2025 (gồm các khu tái định cư đã được lựa chọn tại phường Đồng Sơn, phường Ba Đồn và xã Quảng Trạch)

- Xác định vị trí, tên gọi, dự kiến quy mô các khu tái định cư: Đã hoàn thành.

- Tổ chức thực hiện (bao gồm lập, thẩm định, phê duyệt, công bố) quy hoạch (quy hoạch chi tiết hoặc quy hoạch tổng mặt bằng): Bắt đầu thực hiện từ ngày 10/7/2025 đến hết ngày 25/7/2025.

- Lập và ban hành Thông báo thu hồi đất để thực hiện các dự án tái định cư: Thực hiện ngay sau khi hoàn thành công tác quy hoạch.

-Tổ chức lập, thẩm định, phê duyệt báo cáo nghiên cứu khả thi đầu tư xây dựng: Bắt đầu từ ngày 10/7/2025 đến hết ngày 06/8/2025.

- Tổ chức thực hiện các thủ tục về môi trường: Bắt đầu từ ngày 15/7/2025 đến hết ngày 05/8/2025.

- Tổ chức lập, thẩm định, phê duyệt thiết kế bản vẽ thi công: Bắt đầu từ 25/7/2025 đến hết ngày 15/8/2025.

-Tổ chức thực hiện công tác bồi thường, hỗ trợ tái định cư: Bắt đầu ngay khi thiết kế bản vẽ thi công được phê duyệt.

- Tổ chức lựa chọn nhà thầu và khởi công công trình: Từ ngày 09/8/2025 đến hết ngày 17/8/2025.

- Tổ chức thu hồi đất, giao đất đối với các diện tích đất do UBND cấp xã quản lý để có cơ sở khởi công công trình.

- Tổ chức khởi công công trình: Từ ngày 11/8/2025 đến ngày 19/8/2025.

- Quá trình thực hiện các công việc trên, Chủ đầu tư thực hiện các công việc thuộc thẩm quyền (như: lập, phê duyệt kế hoạch lựa chọn nhà thầu các gói thầu; lựa chọn nhà thầu, ....) phù hợp với các mốc tiến độ đã nêu trên; các công việc trên được thực hiện đồng thời.

Kế hoạch 292 KH UBND Quảng Trị bồi thường và hỗ trợ tái định cư phục vụ đường sắt cao tốc Bắc Nam?

Kế hoạch 292 KH UBND Quảng Trị bồi thường và hỗ trợ tái định cư phục vụ đường sắt cao tốc Bắc Nam? (Hình từ Internet)

Yêu cầu chung đối với kết cấu hạ tầng đường sắt bao gồm những gì?

Căn cứ theo Điều 9 Luật Đường sắt 2025 quy định yêu cầu chung đối với kết cấu hạ tầng đường sắt như sau:

- Kết cấu hạ tầng đường sắt phải bảo đảm công năng sử dụng, khai thác, phát huy hiệu quả và phù hợp với quy hoạch mạng lưới giao thông.

- Việc đầu tư xây dựng mới, cải tạo, nâng cấp kết cấu hạ tầng đường sắt phải bảo đảm ổn định, bền vững, đồng bộ, đáp ứng yêu cầu kỹ thuật, bảo đảm yêu cầu về an toàn, môi trường, phòng, chống cháy, nổ, thiên tai theo quy định của pháp luật, bảo đảm nhiệm vụ quốc phòng, an ninh.

Quy tắc giao thông đường sắt là gì?

Căn cứ theo Điều 10 Luật Đường sắt 2025 quy định quy tắc giao thông đường sắt như sau:

- Quy tắc giao thông đường sắt gồm chỉ huy chạy tàu, lập tàu, dồn tàu, chạy tàu, tránh tàu, vượt tàu, dừng tàu, lùi tàu.

- Tùy theo yêu cầu của từng loại hình đường sắt quốc gia, đường sắt địa phương, đường sắt chuyên dùng, quy tắc giao thông đường sắt có thể là một hoặc một số các nội dung được quy định tại khoản 1 Điều 10 Luật Đường sắt 2025.

- Bộ trưởng Bộ Xây dựng quy định chi tiết Điều 10 Luật Đường sắt 2025.

Luật Đường sắt 2025 có hiệu lực từ 1/1/2026

Logo Thư viện Pháp luật
Nguyễn Phương Linh Chuyên viên pháp lý

Bài viết này có hữu ích không?

  • - Nội dung nêu trên là phần giải đáp, tư vấn của chúng tôi dành cho khách hàng của THƯ VIỆN PHÁP LUẬT. Nếu quý khách còn vướng mắc, vui lòng gửi về Email [email protected];
  • - Nội dung bài viết chỉ mang tính chất tham khảo;
  • - Điều khoản được áp dụng có thể đã hết hiệu lực tại thời điểm bạn đang đọc;
  • - Mọi ý kiến thắc mắc về bản quyền của bài viết vui lòng liên hệ qua địa chỉ mail [email protected];

Quy hoạch đất đai Xem thêm

Bài viết mới nhất
